1.13.1.3.3 三、冬期施工工艺及技术要求
三、冬期施工工艺及技术要求

(一)混凝土配制和搅拌

1.对材料的要求:应优先选用硅酸盐水泥或普通硅酸盐水泥(水泥水化热较大),水泥强度等级不应低于42.5,最小水泥用量不宜少于300kg/m3,水灰比不应大于0.6;骨料必须清洁,不得带有冰、雪、冻块等冻结物及其他易冻裂的物质。

整体结构采用蒸汽养护时,水泥用量不宜超过350kg/m3,水灰比宜为0.4~0.6,坍落度不宜大于5cm。

2.混凝土的搅拌时间应比常温搅拌时间延长50%。

3.混凝土搅拌时应防止出现假凝现象,水泥不得与超过表10.1规定温度以上的水直接接触。

4.混凝土中掺有外加剂时,外加剂必须严格计量,专人负责。

(二)混凝土搅拌与运输

1.浇筑混凝土前,应先清除模板上的冰雪和污垢。

2.运输和浇筑混凝土用的容器应有保温措施,尽量缩短运输距离,减少转运次数。

3.注意控制混凝土在运输、浇筑过程中的温度,混凝土出机温度应不低于+10℃,入模温度应不低于+5℃。

(三)混凝土养护

1.采用蓄热法和综合蓄热法养护时,应在混凝土表面用塑料布等防水材料覆盖,然后用草帘等材料进行保温。

2.蒸汽加热养护混凝土应注意以下几个问题:

(1)加热要均匀,及时排除冷凝水,防止结冰。

(2)蒸汽养护法必须使用低压饱和蒸汽,高压蒸汽必须通过减压阀或过水装置后方可使用。

(3)混凝土的最高养护温度,当采用普通硅酸盐水泥时最高养护温度不超过80℃,采用矿渣硅酸盐水泥时最高养护温度可提高到85℃。采用内部通气法时最高加热温度不应超过60℃。

(4)注意控制混凝土升温和降温速度,不得超过表10.3的规定。

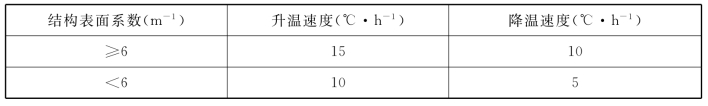

表10.3 蒸汽加热养护混凝土升温和降温速度

(四)钢筋工程

在负温条件下,钢筋的屈服强度和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,这种性质称为冷脆性。钢筋在冷拉后冷脆性增加。钢筋的接头经焊接后在热影响区内韧性将降低,如果焊接接头冷却速度过快或接触冰雪也会使接头产生淬硬组织,增加其冷脆性。因此,在施工时应注意以下几点:

1.钢筋负温焊接,可采用闪光对焊、电弧焊及气压焊等焊接方法,当环境温度低于-20℃时,不宜进行施焊,风力超过3级时应有挡风措施。负温条件下焊接钢筋,应尽量安排在室内进行。焊后未冷却的接头严禁碰到冰雪。

2.热轧钢筋负温闪光对焊,宜采用预热闪光焊或闪光—预热—闪光焊工艺。钢筋端面比较平整时,宜采用预热闪光焊;端面不平整时,宜采用闪光—预热—闪光焊工艺。

3.钢筋负温帮条焊或搭接焊的焊接工艺应符合下列要求:

(1)帮条焊时帮条与主筋之间用四点定位焊固定。搭接焊应用两点固定,定位焊缝应离帮条或搭接端部20mm以上,帮条焊与搭接焊的焊缝厚度应不小于0.3d,焊缝宽度不小于0.7d(d为钢筋直径)。

(2)为防止接头热影响区的温度梯度(温度梯度是指在一定的距离内温度高低的变化值的大小)突然增大,进行帮条焊和搭接焊时,第一层焊缝应先从中间引弧,再向两端运弧,以使接头端部的钢筋达到一定的预热效果,在以后各层焊缝的焊接时,采取分层控温施焊,层间温度控制在150~250℃,以起到缓冷的作用。
