1.12.5.3.3 三、面层施工
三、面层施工

(一)整体面层施工

1.水泥砂浆地面

水泥砂浆地面面层的厚度为20mm,用强度等级不低于32.5MPa的水泥和中粗砂拌和配制,配合比为1∶2或1∶2.5。

2.水磨石地面

(1)水磨石面层做法是:1∶3水泥砂浆找平层,厚10~15mm;1∶1.5~1∶2水泥白石子浆,厚10~15mm。面层分格条按设计要求的图案施工。

(2)水磨石地面的材料要求:

①水泥:强度等级不低于32.5。美术工艺水磨石采用白色水泥。

②石粒:采用坚硬可磨的岩石,如白云石、大理石等。石粒应洁净无杂质,粒径为6~15mm。

(3)地面施工:

①固定分格条:按设计要求将分格线的位置弹到找平层上,宜从中间向两边分格,将非整块赶到边角部位,同时应考虑门、走道及吊顶分格,应统一协调。

固定分格条用素水泥浆。一个分格内,先用素水泥浆局部固定,然后通线检查,合格后全部抹成八字形的水泥浆。水泥浆的高度比分格条低3mm(图9.18),使水泥石碴均匀分布在分格条两侧。

②抹水泥石子浆面层:清理找平层,浇水湿润,刷一遍与面层颜色相同的水胶比为0.4~0.6的水泥浆结合层,随刷随铺水泥石子浆,将其抹平后用靠尺在分格条上检查平整度与高度。

③磨光:磨光的目的是将面层的水泥浆磨掉,使表面石子磨平并显露出来,增加美观并达到设计要求。

开磨前,应先试磨,当表面石粒不松动时方可开磨。一般开磨时间如表9.15所示。

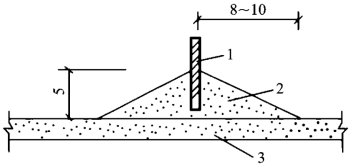

图9.18 粘贴分格条

1—分格条;2—素水泥浆;3—垫层

表9.15 开磨时间参考表

④水磨石面打蜡:待磨光干燥后进行打蜡,打蜡工作在其他工序全部完成后进行。将川蜡500g、煤油2 000g放入桶里熬到130℃,用松香水300g、鱼油50g调制;将蜡包在薄布内,在面层上薄薄涂一层,用力擦,稍干后再用布擦至表面光滑整洁、颜色一致。

(二)板块面层施工

1.地砖、马赛克施工

马赛克(陶瓷锦砖)常用于游泳池、浴室、厕所、餐厅等面层,具有耐酸碱、耐磨、不渗水、易清洗、色泽多样等优点。

铺设马赛克所用水泥强度等级不宜低于32.5级;采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;砂采用中粗砂;水泥砂浆铺设时配合比为1∶2。

铺设前,将结合层按一般抹灰要求施工,清理找平层。铺设顺序是:单门、两连通房间从门口中间拉线,先铺一张再往两边铺;有图案的从图案开始铺贴。

铺设时,在找平层上均匀刷水泥浆,马赛克背面抹水泥砂浆,直接铺在地面后,用木锤仔细拍打密实,使表面平整,用靠尺靠平找正;完成部分铺贴时,淋水湿润半小时后揭开护面纸,用刀均匀拨缝,边拨边拍实,用直尺复平;最后用1∶1水泥砂浆或素水泥浆扫缝嵌实打平,用棉纱擦洗干净。

地砖地面的施工同马赛克地面施工要求。铺贴时,应清理基层,浇水湿润,抄平放线;然后扫素水泥浆,用1∶3水泥砂浆打底找平;地砖应浸水2~3h,取出阴干后使用。地砖铺贴从门口开始,出现非整块砖时进行切割。

2.木板面层施工

该地面具有弹性好、耐磨性好、不易老化等特点。木板面层有单层和双层两种。单层是在木格栅上直接钉企口板;双层是在木格栅上先钉一层毛地板,再钉一层企口板。木格栅有空铺和实铺两种形式。

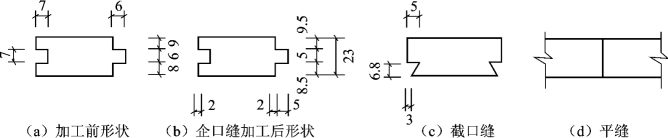

木地板拼缝用得较多的是企口缝、截口缝、平头接缝等,其中以企口缝最为普遍,如图9.19所示。

图9.19 木板拼缝处理

(1)长条板地面施工

将木格栅直接固定在基底上,然后用圆钉将面层钉在木格栅上。条形木地板的铺设方向应考虑铺钉方便、固定牢固和使用美观。

用钉固定木板的方法有明钉和暗钉两种钉法。明钉是将钉帽砸扁,垂直钉入板面与格栅,一般钉两颗钉,钉的位置应在同一直线上,并将钉帽冲入板内3~5mm。暗钉是将钉帽砸扁,从板边的凹角处斜向钉入,但最后一块地板用明钉。

(2)拼花板地面施工

拼花板地面一般采用黏结固定的方法施工。

弹线:按设计图案及板的规格,结合房间的具体尺寸弹出垂直交叉的方格线。

刨平、打磨:刨平时应注意木纹方向,一次不要刨得太深,每次刨削厚度不大于0.5mm,并应无刨痕。

(3)木踢脚板

踢脚板规格为150mm×(20~25)mm,背面开槽以防止翘曲。踢脚板背面应做防腐处理。踢脚板用钉子钉牢于墙内防腐木砖上,钉帽砸扁冲入板内。踢脚板接缝处应做企口或错口相接。踢脚板与木板面层转角处装钉木压条。要求踢脚板与墙紧贴,装钉牢固,上口平直。
