建筑施工技术
1.7.2.2.1 一、钢筋的验收、贮存与配料
一、钢筋的验收、贮存与配料

(一)钢筋的验收与贮存

1.钢筋的验收

钢筋混凝土结构中所用的钢筋都应有出厂质量证明或试验报告单,每捆(盘)钢筋均应有标牌。进场时应按批号及直径分批验收。验收的内容包括查对标牌、外观检查等。外观检查应满足表4.3要求。

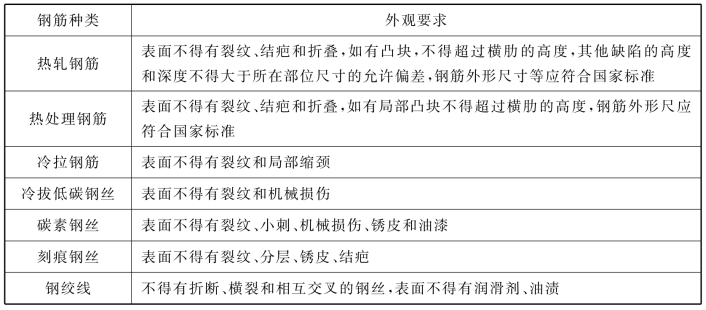

表4.3 钢筋外观检查要求

钢筋、钢丝、钢绞线应成批验收,应按有关标准的规定抽取试样做力学性能试验和冷弯试验,试验合格后方可使用。做试验时的抽样方法应按相应标准所规定的规则抽取,如表4.4所示。若有一个试样一项试验指标不合格,则另取双倍数量试样进行复检,若仍有一个试样不合格,则该批钢筋不予验收。

2.钢筋的贮存

钢筋进场后,必须严格按批,分等级、牌号、直径、长度挂牌存放,不得混淆。钢筋应尽量堆入仓库或料棚内。条件不具备时,应选择地势较高、土质坚硬的场地存放,存放时,钢筋下部应垫高,离地至少20cm高,以防钢筋锈蚀。在堆场周围应挖排水沟,以利泄水。

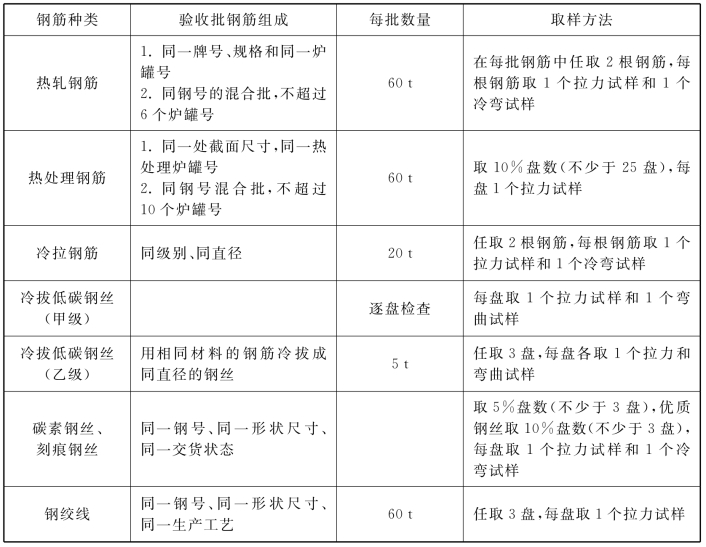

表4.4 钢筋、钢丝、钢绞线验收要求和方法

(二)钢筋的配料

钢筋配料是钢筋工程施工的重要一环,应由识图能力强,同时熟悉钢筋加工工艺的人员进行。钢筋加工前应根据设计图纸和会审记录按不同构件编制配料单,然后进行备料加工。

1.钢筋下料长度计算

钢筋下料长度计算是钢筋配料的关键。钢筋因弯曲或弯钩其长度会变化。必须了解混凝土保护层、钢筋弯曲、钢筋弯钩等规定,再根据图中尺寸计算其下料长度。各种钢筋下料长度计算方式如下:

直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度

弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度

箍筋下料长度=箍筋周长+箍筋调整值

上述钢筋需要搭接的话,还应增加钢筋搭接长度。

(1)弯曲调整值

钢筋弯曲后的特点:在弯曲处内皮收缩、外皮延伸、轴线长度不变,钢筋弯曲段的外包尺寸大于轴线长度,二者之间存在一个差值,称量度差值。根据理论推算并结合实践经验,钢筋弯曲调整值见表4.5。

表4.5 钢筋弯曲调整值

注:d为钢筋直径。

(2)弯钩增加长度

钢筋的弯钩形式有三种:半圆弯钩、直弯钩及斜弯钩。半圆弯钩是最常用的一种弯钩,直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中,斜弯钩只用在直径较小的钢筋中。光圆钢筋的弯钩增加长度:半圆弯钩为6.25d,直弯钩为3.5d,斜弯钩为4.9d。

(3)箍筋调整值

箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸确定,如表4.6所示。

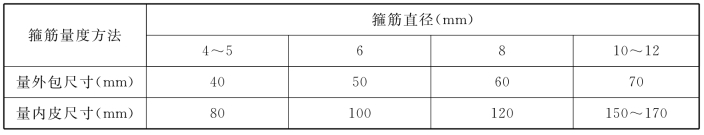

表4.6 箍筋调整值

2.钢筋配料

钢筋配料是钢筋加工中的一项重要工作,合理的配料能使钢筋得到最大限度的利用,并使钢筋的安装和绑扎工作简单化。应合理安排同规格、同品种的下料,使钢筋的出厂规格长度能够得到充分利用,或库存各种规格和长度的钢筋得到充分利用。

钢筋配料应注意:在设计图纸中,钢筋配置的细节问题没有注明时,一般可按构造要求处理;配料计算时,在考虑使钢筋的形状和尺寸满足设计要求的前提下,要有利于加工安装;配料时要考虑施工需要的附加钢筋。如板双层钢筋中保证上层钢筋位置的撑脚、墩墙双层钢筋中固定钢筋间距的撑铁、柱钢筋骨架增加四面斜撑等。

根据钢筋下料长度计算结果和配料选择后,汇总编制钢筋配料单。钢筋配料单必须反映出工程部位、构件名称、钢筋编号、钢筋简图及尺寸、钢筋直径、钢号、数量、下料长度、钢筋重量等。

3.钢筋代换

(1)代换原则

钢筋的级别、钢号和直径应按设计要求采用,若施工中缺乏设计图中所要求的钢筋,在征得设计单位的同意并办理设计变更文件后,可按下述原则进行代换:

①等强度代换:当构件受强度控制时,钢筋可按强度相等的原则进行代换。

②等面积代换:当构件按最小配筋率配筋时,钢筋可按面积相等的原则进行代换。当构件受裂缝宽度或挠度控制时,代换后应进行裂缝宽度或挠皮验算。

(2)等强度代换方法

设计中所用钢筋强度为fy1,钢筋总面积AS1;代换后钢筋强度为fy2,钢筋总面积为AS2。应使代换前后钢筋的总强度相等。即

(3)钢筋代换主要事项

①对重要受力构件不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。

②钢筋代换后,应满足混凝土结构设计规范中配筋构造规定,如钢筋间距、锚固长度、最小直径、根数等要求。

③当构件受裂缝宽度或挠度控制时,钢筋代换后应进行刚度、裂缝验算。

④有抗震要求的梁、柱和框架,不宜以强度等级较高的钢筋代换原设计中的钢筋。
