建筑施工技术
1.6.2.3.2 二、料石基础砌体施工
二、料石基础砌体施工

(一)施工准备

1.技术准备

(1)审查施工图,查阅相关标准和质量验收规范,编制砌体分项工程施工方案。

(2)根据基础类型、断面形状及尺寸,确定基础砌筑形式,绘制基础组砌图。

(3)基础垫层验收合格后,根据轴线控制桩,放出基础的轴线和边线;根据标高控制点,测出水平标高。

(4)根据基础每皮料石的高度及灰缝厚度,制作数量适宜的皮数杆。

(5)对进场的料石、水泥、砂等材料进行质量验收,并按规范要求见证取样试验。

(6)由试验室根据设计要求和现场实际材料,通过试验确定出砌筑砂浆的配合比。

2.材料要求

(1)条(料)石

①料石基础主要采用毛料石或粗料石。选用的石材的品种、规格必须符合设计要求,其材质必须质地坚实,无风化剥落和裂纹。

②料石应六面方整,四角齐全,边棱整齐。料石的宽度、厚度均不宜小于200mm,长度不宜大于厚度的4倍。料石加工的要求和允许偏差应符合表3.9和表3.10的要求。

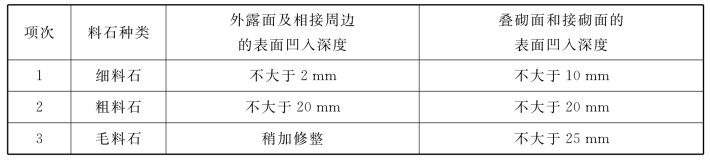

表3.9 料石各面的加工要求

注:相接周边的表面是指叠砌面、接砌面与外露面相接处20~30mm范围内的部分。

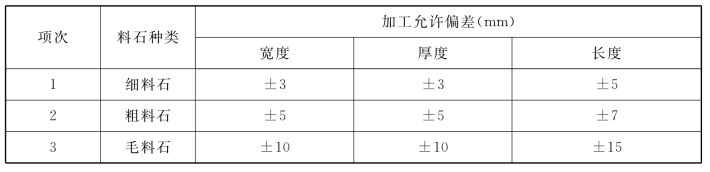

表3.10 料石加工允许偏差

注:如设计有特殊要求,应按设计要求加工。

(2)砌筑砂浆

料石基础的砌筑砂浆宜采用水泥砂浆或水泥混合砂浆,砂浆的强度等级不应低于M5。

①水泥:一般采用32.5级、42.5级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证及复试报告。如出厂日期超过3个月,应按复试结果使用。不同品种的水泥,不得混合使用。

②砂:宜用中砂,并应用5mm孔径筛过筛。配制M5(含M5)以上砂浆,砂的含泥量不应超过5%,不得含有草根等杂物。

③掺和料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏。

④水:应用自来水或不含有害物质的洁净水。

3.机具准备

应备有200L倾翻卸料式砂浆搅拌机、石材切割机及石材打磨机等。主要工具:应备有大铁锹、瓦刀、手锤、手凿,托线板、线坠、角尺、水平尺、钢卷尺、皮数杆、小白线,铁锹、筛子、扫帚、灰桶或存灰槽、勾缝条,手推胶轮车和磅秤等。

4.作业条件

(1)基础垫层已施工完毕,并通过验收,办完隐检手续。

(2)放好基础的轴线和边线,测出水平标高,立好皮数杆。皮数杆间距以不大于15m为宜,在料石基础的转角处和交接处均应设置皮数杆。

(3)砌筑前,应将基础垫层上的泥土、杂物等清除干净,并浇水湿润。

(4)拉线检查基础垫层表面标高是否符合设计要求。如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆或在砂浆中掺碎砖或碎石代替。

(5)常温施工时,砌石前一天应将料石浇水湿润。

(6)选择好施工机械,包括垂直运输、水平运输、料石修改等施工机械,尽量减少人工搬运等笨重体力劳动,以提高功效。

(7)校好计量设备,备好砂浆试模。

(8)确保基槽边坡土体稳定,无坍塌危险。

5.施工组织及人员准备

(1)根据料石基础砌体工程量、作业面及工期要求组建作业班组,每一班组以20~30人为宜,其中高、中级工不应少于70%。

(2)以每个技工负责3m长砌体安排工作面。以自然间为界,每一段基础安排两个技工作业,每两个技工配一个普工。其中,盘角应由高级技工进行操作。

(3)根据现场实际情况,另行组织砂浆搅拌和运输及料石搬运和修改(二次加工)人员,人员安排应能保证一线砌筑需要。其中,料石修改应由专业技工进行操作。

(4)配备施工员一名,负责测量放线和砌筑过程中的作业指导。配备专职质检员一名,负责砌筑工程的质量检查和验收。配备专职安全员一名,负责砌筑过程中的安全检查。配备试验员一名,负责水泥、砂、料石、砂浆的取样、送检等。

(二)质量、安全与环境保护控制要点

1.材料关键要求

(1)条(料)石

①料石表面的泥垢、水锈等杂质,砌筑前应清刷(洗)干净。

②进行现场修改(二次加工)后的料石,其加工的要求和允许偏差应符合表3.9和表3.10的要求。

③在搬运和施工过程中,料石断裂或棱角受损严重,不得使用。

④在基槽深度超过2m时,料石应用溜槽或滑板轻轻放下,禁止直接抛掷。

(2)砌筑砂浆

①必须严格材料计量,保证配合比准确。

②采用机械搅拌,按“砂子→水泥→掺合料→水”的顺序投料。砂浆应搅拌充分、均匀,稠度符合要求。

③砂浆应随拌随用,常温下拌好的水泥砂浆和水泥混合砂浆必须在拌和后3~4h内用完;当最高气温超过30℃时,必须在拌和后2~3h内用完。严禁使用过夜砂浆。

④砂浆在运输过程中可能产生离析、泌水现象,在使用前,应人工二次拌和。

⑤混合砂浆中,不得含有块状石灰膏或未熟化的石灰颗粒。

2.技术关键要求

(1)料石基础应采取分段流水施工。合理安排机具及劳动力,搞好综合平衡,保证工程进度。

(2)测定砂子的含水率,计算砌筑砂浆施工配合比,并严格材料计量,以保证砌筑砂浆强度。

(3)认真做好基础的测量放线的技术复核工作,将误差严格控制在允许偏差的范围之内。

(4)皮数杆制作应精确、规范,标识清楚。料石基础组砌正确,灰缝厚度符合要求。

(5)料石基础的转角处和交接处应同时砌筑,如不能同时砌筑应留置斜槎。

3.质量关键要求

(1)料石材质与加工常见质量通病有:料石材质差,料石偏差大、表面污染。其原因分析及防治措施见表3.11。

表3.11 料石材质与加工常见质量通病的原因及防治

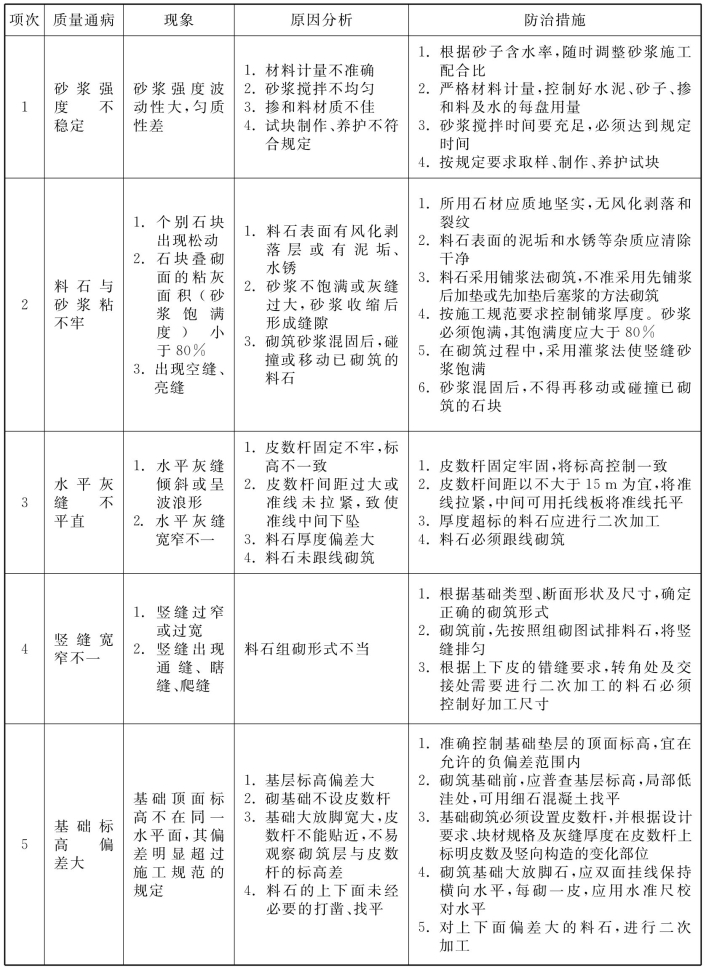

(2)基础工程常见质量通病有:砂浆强度不稳定,竖缝宽窄不一,料石与砂浆黏结不牢,水平灰缝不平直,基础标高偏差大。其原因分析及防治措施参见表3.12。

表3.12 基础工程常见质量通病的原因及防治措施

注:①先铺浆后加垫砌筑方法是指先按灰缝厚度铺上砂浆,再砌石块,最后用垫片来调整石块的位置。
②先加垫后塞浆砌筑方法是指用先垫片按灰缝厚度将料石垫平,再将砂浆塞入灰缝内。

4.职业健康安全关键要求

(1)搬运水泥和操作搅拌机的工人应佩戴防护面具。

(2)操作人员应佩戴安全帽和帆布手套。

(3)施工过程中,应防止基槽边坡土方滑移、坍塌。

(4)不能向下(基槽)直接抛石,基槽边缘不能码石过高。

5.环境关键要求

(1)搅拌机的清洗水不得无序排放。

(2)切割或打磨料石时应防止粉尘飞扬。

(3)石屑、石块不得乱倒。

(三)施工工艺

1.工艺流程

料石基础砌筑工艺流程如图3.26所示。

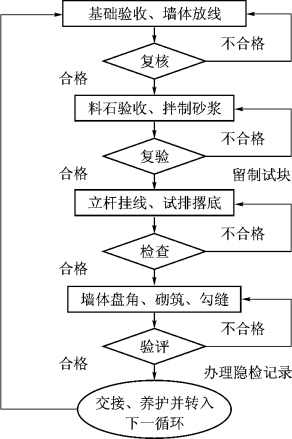

图3.26 料石基础砌筑工艺流程

2.操作工艺

(1)放出基础的轴线和边线,测出水平标高,立好皮数杆,拉上准线。

(2)料石基础砌筑前,应组织有关人员对基础垫层进行验收。

(3)料石基础有墙下条形基础和柱下独立基础两种。其断面形状有矩形和阶梯形等。阶梯形基础每阶挑出宽度不大于200mm,每阶为一皮或二皮料石。

(4)料石基础砌筑形式有丁顺叠砌和丁顺组砌。丁顺叠砌是一皮顺石与一皮丁石相隔砌成,上下皮竖缝相互错开1/2石宽;丁顺组砌是同皮内1~3块顺石与1块丁石相隔砌成,丁石中距不大于2m,上下皮丁石坐中于下皮顺石,上下皮竖缝相互错开1/2石宽。

(5)砌筑前,先根据组砌图试排料石,再盘角挂线。

(6)料石基础应双面拉准线砌筑,先砌转角处和交接处,后砌中间部分。

(7)第一皮料石应采用坐浆丁砌。上级阶梯的料石至少压砌下级阶梯料石1/3。

(8)灰缝厚度不宜大于20mm。砌筑时,料石要放置平稳,砂浆铺设厚度略高于规定灰缝厚度,一般高出厚度为6~8mm。

(9)料石的转角处和交接处应同时砌筑,如不能同时砌筑应留置斜槎。

(10)料石基础每天砌筑高度不应超过1.2m。
