1.6.2.3.1 一、毛石基础砌体施工
一、毛石基础砌体施工

(一)施工准备

1.技术准备

(1)组织技术人员熟悉施工图纸,编制详细作业指导书;针对图纸中的重点、难点对现场人员进行详细交底;

(2)根据施工图纸及提供的控制点,进行标高点和轴线的引测,放出毛石墙体的轴线及基础控制边线;

(3)根据设计要求,进行砂浆试配,按规定对进场水泥、毛石进行取样检测。

2.材料要求

(1)毛石:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证和抽样检测报告。

(2)砂:宜用粗、中砂,用5mm孔径筛过筛;配置小于M5的砂浆,砂的含泥量不得超过10%;配置等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。

(3)水泥:一般采用32.5级或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂证明和复试单。如出厂日期超过三个月,应按复验结果使用。

(4)水:应用自来水或不含有害物质的洁净水。

(5)其他材料:拉结筋、预埋件应做防腐处理;石灰膏的熟化时间不得少于7d。

3.机具准备

主要工具:台秤、筛子、铁锹、小手锤、大铁锹、托线板、线坠、小白线、半截大桶、扫把、工具袋、手推车、水平尺、钢卷尺、皮数杆、百格网、砂浆试模等。

4.作业条件

(1)基槽或垫层已经完成,验收合格并办理隐检手续,混凝土垫层强度达到1.2 MPa;

(2)基础和墙身轴线、基础边轮廓线及洞口位置等已经标示,皮数杆已经立定;

(3)砂浆试配已经完成,毛石抽样试验已经合格;

(4)对不良地基已经进行处理;

(5)基础砌筑前,应拉线检查垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆掺石子代替;

(6)主要仪器及机械设备:经纬仪、水准仪、砂浆搅拌机、淋灰机等;

(7)安全措施、防地基浸泡及排水措施已经落实。

5.施工组织及人员准备

(1)编制施工作业计划,划分施工作业段,确定施工方法;

(2)编制材料、机械设备计划,并组织材料进场及设备就位;

(3)根据施工作业计划、工程量及质量控制等级的要求,编制人力资源计划;

(4)对进场工人进行技术、质量、安全等方面的交底。

(二)质量、安全与环境保护控制要点

1.材料的关键要求

(1)基础毛石应质地坚硬,无风化剥落和裂纹,无细长扁薄和尖锥、有水锈的石块,毛石应呈块状,其中部厚度不宜小于200mm;

(2)水泥必须经过复试合格,方可使用。

2.技术的关键要求

(1)毛石基础应采取分段流水施工。合理安排机具及劳动力,搞好综合平衡,保证工程进度;

(2)测定砂子的含水率,计算砌筑砂浆施工配合比,并严格材料计量,以保证砌筑砂浆强度;

(3)认真做好基础的测量放线的技术复核工作,将误差严格控制在允许偏差的范围之内;

(4)皮数杆制作应精确、规范,标识清楚;

(5)毛石墙拉结石每0.7m墙面不应少于1块;

(6)基础墙砌筑时应注意留槎,不得留直槎。

3.质量关键要求

(1)石材及砂浆强度等级必须符合设计要求;

(2)砂浆饱满度不应小于80%。

4.职业健康安全关键要求

(1)搬运水泥和操作搅拌机的工人应佩戴防护面具;

(2)操作人员应佩戴安全帽和帆布手套;

(3)施工过程中,应防止基槽边坡土方滑移、坍塌;

(4)不能向下(基槽)直接抛石,基槽边缘不能码石过高;

(5)施工用电必须实行三相五线制,三级配电;

(6)超过2m的基坑,应设梯或坡道,不得攀跳槽、沟、坑,不得站在墙上操作。

5.环境关键要求

(1)施工现场应勤洒水,控制扬尘;

(2)切割或打磨料石时应防止粉尘飞扬;

(3)石屑、石块不得乱倒;

(4)应在搅拌机附近设置沉淀池,废水及泥浆水必须经过二次沉淀后才能排入市政管网或河流。

(三)施工工艺

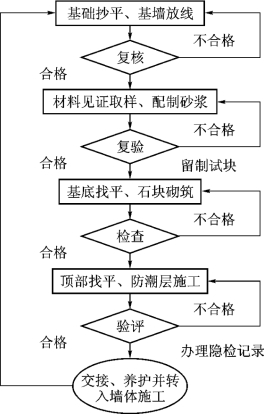

毛石基础砌体施工工艺流程如图3.23所示。

图3.23 毛石基础砌体施工工艺流程

(四)操作工艺

1.砌筑砂浆应用机械搅拌;拌和时间自投料完算起不得少于90s;水泥、有机塑化剂和冬期施工掺用的氯盐等的配料精确度应控制在±2%以内,其他配料精确度应控制在±5%以内。

2.砂浆应随拌随用。水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕;如施工期间最高气温超过30℃,分别必须在拌成后2h和3h内用完。

3.砌筑前,应检查基槽(坑)的土质、轴线、尺寸和标高,清除杂物,打好底夯。地基过湿时,应铺10cm厚的砂子、矿渣或砂砾石或碎石填平夯实。

4.根据设置的龙门板或中心桩放出基础轴线及边线,抄平,在两端立好皮数杆,划出分层砌石高度,标出台阶收分尺寸。

5.毛石砌体的灰缝厚度宜为20~30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆后用碎石块嵌实,不得采用先摆碎石后塞砂浆或干填碎石块的方法。

6.砌筑毛石基础应双面拉准线,见图3.24。第一皮按所放的基础边线砌筑,以上各皮按准线砌筑。

7.砌第一皮毛石时,应选用有较大平面的石块,先在基坑底铺设砂浆,再将毛石砌上,并使毛石的大面向下。

8.砌第一皮毛石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面石块后中间填心的砌筑方法。石块间较大的空隙应先填塞砂浆后用碎石嵌实,不得采用先摆碎石后塞砂浆或干填碎石的方法。

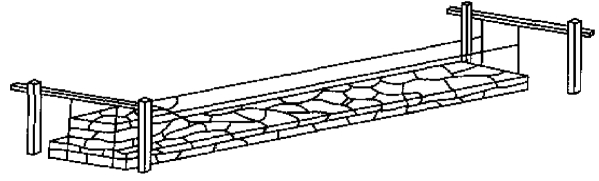

图3.24 砌筑毛石基础拉线示意

9.毛石基础每0.7m且每皮毛石内间距不大于2m设置一块拉结石,上下两皮拉结石的位置应错开,立面砌成梅花形。拉结石宽度:如基础宽度等于或小于400mm,拉结石宽度应与基础宽度相等;如基础宽度大于400mm,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于基础宽度的2/3。

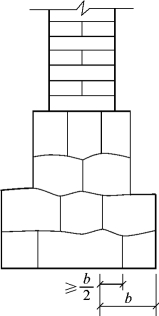

图3.25 阶梯形毛石基础

10.阶梯形毛石基础,上阶的石块应至少压砌下阶石块的1/2(图3.25所示);相邻阶梯毛石应相互错缝搭接。

另外,毛石基础最上一皮,宜选用较大的平毛石砌筑。转角处、交接处和洞口处应选用较大的平毛石砌筑;有高低台的毛石基础,应从低处砌起,并由高台向低台搭接,搭接长度不小于基础高度;毛石基础转角处和交接处应同时砌起,如不能同时砌起又必须留槎时,应留成斜槎,斜槎长度应不小于斜槎高度,斜槎面上毛石不应找平,继续砌时应将斜槎面清理干净,浇水湿润;毛石基础每个工作日砌筑高度不得超过1.2m;当超过1.2m时,应搭设脚手架;每天砌完应在当天砌的砌体上铺一层灰浆,表面应粗糙。夏季施工时,对刚砌完的砌体,应用草袋覆盖养护5~7d,避免风吹、日晒、雨淋。毛石基础全部砌完,要及时在基础两边均匀分层回填土,分层夯实;基础砌筑至底层室内地面-0.06m处,进行防潮层施工。
