建筑施工技术
1.6.1.3.3 三、施工工艺
三、施工工艺

(一)抄平

砌墙前应在基础防潮层或楼面上定出各层标高,并用M7.5水泥砂浆或C10细石混凝土找平,使各段砖墙底部标高符合设计要求。找平时,应使上下两层外墙之间不致出现明显的接缝。

(二)放线

根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙的轴线和墙的宽度线,并定出门窗洞口位置线。在楼层上,可以用经纬仪或锤球将墙的轴线引上,并弹出各墙的宽度线,画出门窗洞口位置线。

(三)摆砖

摆砖是指在放线的基面上按选定的组砌方式用干砖试摆。一般在房屋外纵墙方向摆顺砖,在山墙方向摆丁砖,摆砖由一个大角摆到另一个大角,砖与砖之间留10mm缝隙。摆砖的目的是为了核对所放的墨线在门窗洞口、附墙垛等处是否符合砖的模数,以尽可能减少砍砖。

(四)立皮数杆

皮数杆是指在其上画有每皮砖和砖缝厚度以及门窗洞口、过梁、楼板、梁底、预埋件等标高位置的一种木制标杆,如图3.20所示。

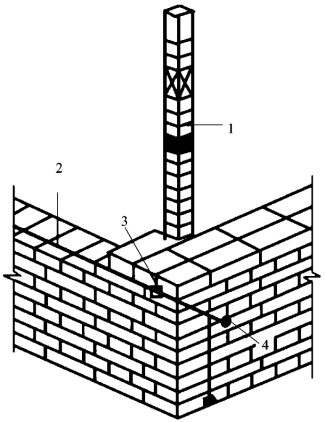

图3.20 皮数杆示意图

1—皮数杆;2—准线;3—竹片;4—圆铁钉

(五)挂线

为保证砌体垂直平整,砌筑时必须挂线,一般二四墙可单面挂线,三七墙及以上的墙则应双面挂线。

(六)砌砖

砌砖的操作方法很多,常用的是“三一”砌砖法和挤浆法。砌砖时,先挂上通线,按所排的干砖位置把第一皮砖砌好,然后盘角。盘角又称立头角,指在砌墙时先砌墙角,然后从墙角处拉准线,再按准线砌中间的墙。每次盘角不得超过六皮砖,在盘角过程中应随时用托线板检查墙角是否平整垂直,砖层灰缝是否符合皮数杆标志,然后在墙角安装皮数杆,以后即可挂线砌第二皮以上的砖。砌筑过程中应三皮一吊、五皮一靠,保证墙面垂直平整。

(七)勾缝、清理

清水墙砌完后,要进行墙面修正及勾缝。墙面勾缝应横平竖直,深浅一致,搭接平整,不得有丢缝、开裂和黏结不牢等现象。砖墙勾缝宜采用凹缝或平缝,凹缝深度一般为4~5mm。勾缝完毕后,应进行墙面、柱面和落地灰的清理。
