1.4.2.5.5 五、质量标准及安全技术
五、质量标准及安全技术

(一)土方工程质量验收内容

1.场地平整挖填方工程的验收内容

①平整区域的坐标、高程和平整度;

②挖填方区的中心位置、断面尺寸和标高;

③边坡坡度及边坡的稳定性;

④泄水坡度,水沟的位置、断面尺寸和标高;

⑤填方压实情况和填土的密实度;

⑥隐蔽工程记录。

2.基槽的验收内容

①基槽(坑)的轴线位置、宽度;

②基槽(坑)底面的标高;

③基槽(坑)和管沟底的土质情况及处理;

④槽(坑)壁的边坡坡度;

⑤槽(坑)、管沟的回填情况和密实度。

(二)质量标准

土方开挖工程的质量检验标准应符合表1.10的规定。

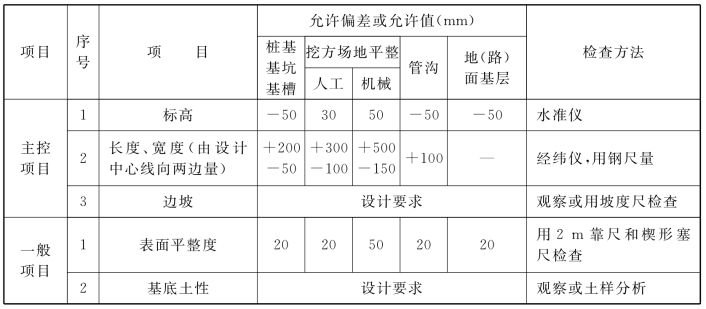

表1.10 土方开挖工程的质量检验标准

注:地(路)面基层的偏差只适用于直接在挖、填方区上做地(路)面的基层。

(三)安全技术

1.施工前应进行场地清理,拆除施工区域内的房屋、古墓,拆除或改建通信和电力设备、上下管道、地下电缆等;迁移树木,清除树墩及含有大量有机物的草皮、耕植土和河塘淤泥等。

2.基槽(坑)开挖时,人工操作间距应不小于2.5m;采用机械作业时,挖土机的间距应大于10m。挖土应由上而下逐层进行。

3.基槽(坑)的开挖应严格按要求放坡。操作时,应随时注意土壁变动情况,如发现有裂纹或局部坍塌现象,应及时进行支撑,并注意支撑的稳定。

4.尽量避免在槽(坑)边缘堆置大量土方、材料和机械设备。材料的堆放距槽(坑)边沿应有1m以上的距离;用于吊土的起吊设备距槽(坑)边缘不得少于1.5m。

5.运输道路应平整坚实,坡度和转弯半径应符合有关安全规定。

6.深基坑上下应先挖好阶梯或设置靠梯,禁止踩踏支撑上下;坑的四周应设安全栏杆或悬挂危险标志。

7.基槽(坑)设置的支撑应经常检查有无松动、变形等不安全迹象,特别是雨雪天气后要加强巡视检查。

8.对滑坡地段的挖方不宜在雨期施工,并应遵循先整治后开挖和由上而下的开挖顺序,严禁先切除坡脚或在滑体上弃土。

9.坑槽开挖后不宜久露,应立即进行基础或地下结构的施工。
