6. 1 软土地区路基施工

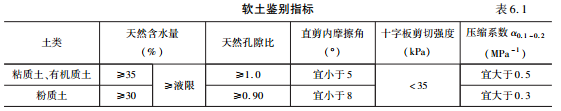

1. 软土的工程特性 软土地基:黏土或粉土微小颗粒含量极高ꎬ或由孔隙率大的有机质土、泥浆、松砂组成的 土层ꎮ 软土天然含水率大ꎬ胀缩性高ꎬ承载力低ꎬ在荷载作用下易产生滑动或固结沉降ꎮ 软 土的鉴别指标见表 6. 1ꎮ

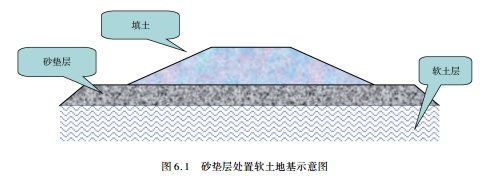

2. 软土地基处置方法 (1)水平垫层ꎮ 软土地基上修筑的路堤底部均宜设置透水性水平垫层ꎬ厚度以 0. 50m 为宜ꎮ 对于缺少砂砾的地区ꎬ可以将土工合成材料和砂砾垫层配合使用ꎬ以减小砂砾垫层的 厚度ꎮ 砂垫层示意图见图 6. 1ꎮ

(2)轻质路堤ꎮ 轻质路堤可采用粉煤灰、泡沫聚苯乙烯(EPS)块等轻质材料填筑ꎮ
(3)加筋路堤ꎮ 路堤加筋采用强度高、变形小、耐老化的土工合成材料作为路堤的加筋材料ꎮ
(4)反压护道ꎮ 反压护道在路堤的一侧或两侧设置ꎬ其高度一般不超过路堤高度的 1 / 2ꎬ宽度应通过稳定计算确定ꎮ

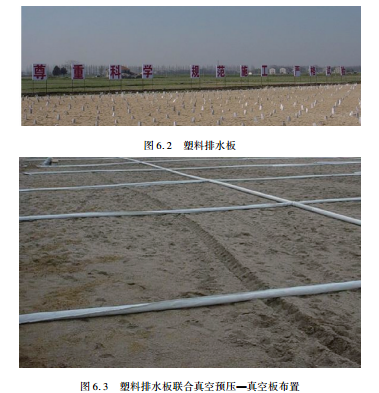

(5)排水固结法ꎮ 排水固结法是软土地基处理的成熟和经济的措施ꎬ在软土地基处理中 经常使用ꎮ 包括砂垫层预压、塑料排水板或袋装砂井预压、真空联合堆载预压等ꎬ常与轻质 路堤、加筋路堤、反压护道等配合使用ꎮ 排水固结法现场施工图见图 6. 2、图 6. 3ꎮ

(6)粒料桩ꎮ 用粒料桩加固软土地基有置换、排水固结和应力集中等作用ꎮ 粒料桩长度 以内的地基属于复合地基ꎮ
(7)加固土桩ꎮ 加固土桩是将石灰、水泥或其他某些对土固化的材料ꎬ通过专用的机械 在地基深部将软土和固化剂强制拌和形成的具有较高强度的竖向加固体ꎬ从工艺上分为干 法(粉体)搅拌桩和湿法(浆液)搅拌桩ꎮ
(8)强夯ꎮ 饱和软黏土地基中夹有多层粉砂或采用在夯坑中回填块石、碎砾石、卵石等 粒料进行强夯置换时可以采用强夯法处理ꎮ
3. 常用软土地基处置工艺施工要求
1)砂垫层
(1)砂垫层施工工艺流程见图 6. 4
(2)质量要求:
①材料ꎮ 垫层材料宜采用无杂物的中、粗砂ꎬ含泥量应小于 5% ꎮ 采用天然级配砂砾料 时ꎬ最大粒径应小于 50mmꎬ砾石强度不低于四级(即洛杉矶法磨耗率小于 60% )ꎮ 垫层宜分 层摊铺压实ꎬ碾压到规定的压实度ꎮ 垫层采用砂砾料时ꎬ应避免粒料离析ꎮ 垫层宽度应宽出 路基边脚 500 ~ 1000mmꎬ两侧宜用片石护砌或采用其他方式防护ꎮ

②施工控制ꎮ 砂垫层施工过程中ꎬ严防尘土、泥土和杂物污染ꎬ对受到污染的部分必须 返工或更换ꎮ 砂垫层的高程、厚度、干密度、平整度渗透系数必须符合设计要求ꎮ 砂垫层完 活后ꎬ应及时洒水养护ꎬ限制人员、机动车通行ꎬ并尽快安排下一道工序的施工ꎮ

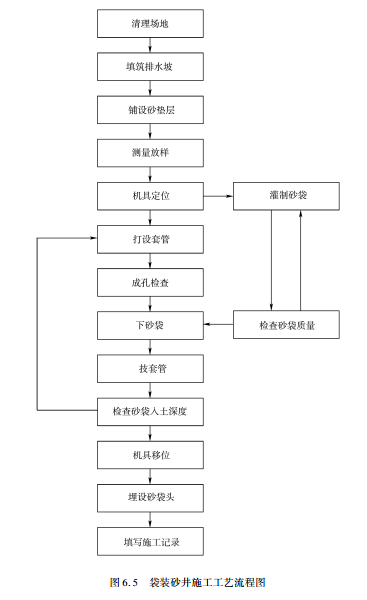

2)袋装砂井 (1)袋装砂井工艺流程见图 6. 5ꎮ

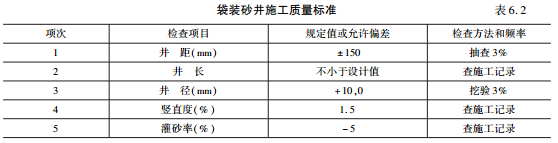

(2)袋装砂井施工质量控制:袋装砂井中、粗砂中大于0. 6mm 颗粒的含量占总重的50% 以上ꎬ含泥量小于 3% ꎬ渗透系数大于 5 × 10 - 2mm / sꎮ 砂袋的渗透系数应不小于砂的渗透系 数ꎻ砂袋露天堆放时应有遮盖ꎬ不能长时间曝晒ꎻ砂袋应垂直下井ꎬ不得扭结、缩颈、断裂、磨 损ꎻ拔钢套管时如将砂袋带出或损坏ꎬ应在原孔位边缘重打ꎻ连续两次将砂袋带出时ꎬ应停止 施工ꎬ查明原因并处理后方可施工ꎻ砂袋在孔口外的长度ꎬ应能顺直伸入砂垫层至少 300mmꎻ 施工质量应符合表 6. 2 的规定ꎮ

3)塑料排水板

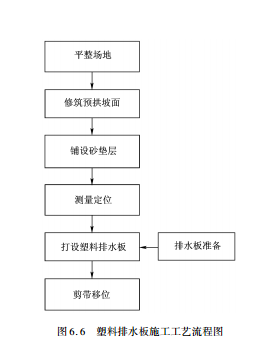

(1)塑料排水板施工工艺流程见图 6. 6ꎮ

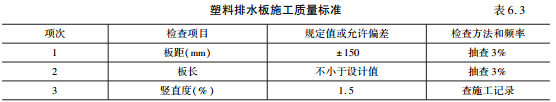

(2)塑料排水板施工质量控制:塑料排水板技术露天堆放要有遮盖ꎬ不得长时间曝晒ꎬ现 场堆放的塑料排水板ꎬ应采取措施防止损坏滤膜ꎻ塑料排水板超过孔口的长度应能伸入砂垫 层不小于 500mmꎬ预留段应及时弯折埋设于砂垫层中ꎬ与砂垫层贯通ꎬ并采取保护措施ꎻ塑料 排水板不得搭接ꎻ施工中防止泥土等杂物进入套管内ꎬ一旦发现应及时清除ꎻ打设形成的孔 洞应用砂回填ꎬ不得用土块堵塞ꎮ 施工质量应符合表 6. 3 的规定ꎮ

4)砂桩

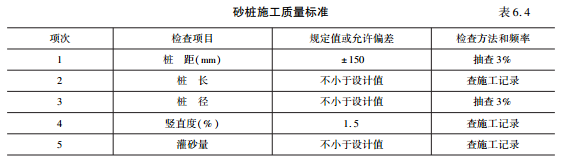

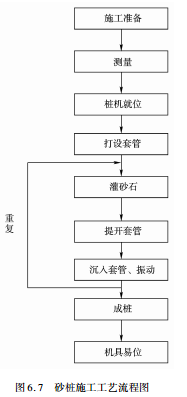

(1)砂桩施工工艺流程见图 6. 7

(2)砂桩施工质量控制:采用中、粗砂ꎬ大于0. 6mm 颗粒含量宜占总重的50% 以上ꎬ含泥 量应小于 3% ꎬ渗透系数大于 5 × 10 - 2mm / sꎬ也可使用砂砾混合料ꎬ含泥量应小于 5% ꎻ砂桩 施工采用单管冲击法、一次打桩管成桩法或复打成桩法施工时ꎬ应使用饱和砂ꎻ采用双管冲 击法、重复压拔法施工时ꎬ可使用含水量为 7% ~ 9% 的砂ꎻ饱和土中施工可用天然湿砂ꎻ地面 下 1 ~ 2m 土层应超量投砂ꎬ通过压挤提高表层砂的密实程度ꎻ成桩过程应连续ꎻ实际灌砂量 未达到设计用量时ꎬ应进行处理ꎻ砂桩施工质量应符合表 6. 4 的规定ꎮ
