3. 2 土质路堑开挖
3. 2. 1 路堑开挖工艺流程图

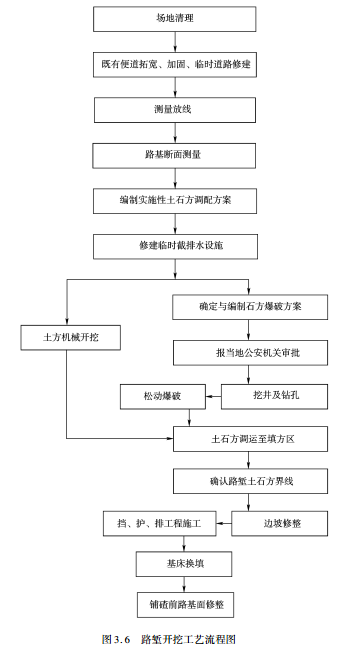

路堑开挖工艺流程见图 3. 6ꎮ

3. 2. 2 路堑开挖基本方案
按照不同的掘进方向ꎬ路堑开挖方案主要有横向全宽挖掘法、纵向挖掘法和混合法三种ꎮ

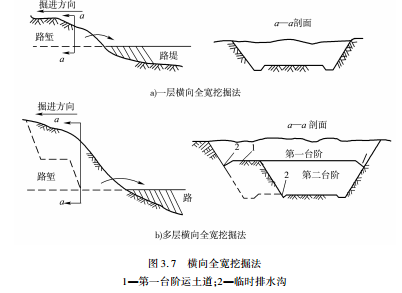

1. 横向全宽挖掘法 横向全宽挖掘ꎬ就是对路堑的整个宽度和深度ꎬ从路堑的一端或两端进行挖掘(见图 3. 7a))ꎮ 一次挖掘的深度ꎬ视施工操作的方便和安全而定ꎬ一般为 2m 左右ꎮ 若路堑很深ꎬ为 了增加工作面ꎬ可分成几个台阶ꎬ同时在几个不同高程的台阶上进行开挖(见图(3. 7b))ꎮ 每一台阶均应有单独的运土路线和临时排水沟渠ꎬ以免相互干扰ꎬ影响工效ꎬ造成事故ꎮ

2. 纵向挖掘法
纵向挖掘法又分为分层纵挖法、通道纵挖法和分段纵挖法三种ꎮ

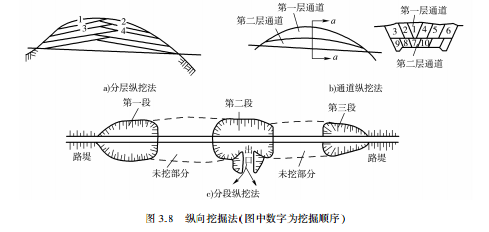

分层纵挖法是沿路堑全宽以深度不大的纵向分层进行挖掘(见图 3. 8a))ꎮ 挖掘的地表 应保持倾斜ꎬ以利于排水ꎮ 此方案适于铲运机和推土机施工ꎮ
通道纵挖法是先沿路堑纵向挖出一条通道ꎬ然后再把通道向两侧拓宽(见图 3. 8b))ꎬ以 扩大工作面ꎬ并利用该通道作为运土路线及场内排水的出路ꎮ
分段纵挖法是在路堑纵方向选择一个或几个适宜的位置ꎬ先从一侧挖成一个或几个出口ꎬ把路堑分为两段或几段(见图 3. 8c))ꎬ再分别于各段沿纵向开挖ꎮ

3. 混合法

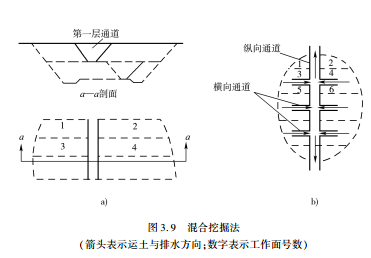

当土方量很大时ꎬ为扩大工作面ꎬ可将横向全宽挖掘法与通道纵挖法混合使用ꎮ 先沿路 堑纵向挖出一条通道ꎬ然后沿横向坡面挖掘ꎬ以增加开挖坡面(见图 3. 9a))ꎬ或再沿横向挖 出横向通道(见图 3. 9b))ꎮ 每一开挖坡面的大小ꎬ应能容纳一个施工组或一台机械正常 工作ꎮ

3. 2. 3 土质路堑开挖注意事项
(1)开挖施工基本要求
①可作为路基填料的土方ꎬ分类开挖分类使用ꎮ
②土方开挖自上而下进行ꎬ不得乱挖超挖ꎬ严禁掏底开挖ꎮ
③开挖过程中ꎬ应采取措施保证边坡稳定ꎮ 开挖至边坡线前ꎬ应预留一定宽度ꎬ预留的 宽度应保证刷坡过程中设计边坡线外的土层不受到扰动ꎮ
④路基开挖中ꎬ基于实际情况ꎬ如需修改设计边坡坡度、截水沟和边沟的位置及尺寸时ꎬ 应及时按规定报批ꎮ 边坡上稳定的孤石应保留ꎮ
⑤开挖至零填、路堑路床部分后ꎬ应尽快进行路床施工ꎻ如不能及时进行ꎬ宜在设计路床 顶标高以上预留至少 300mm 厚的保护层ꎮ
⑥应采取临时排水措施ꎬ确保施工作业面不积水ꎮ
⑦挖方路基路床顶面终止高程ꎬ应考虑因压实而产生的下沉量ꎬ其值通过试验确定ꎮ
(2)边沟与截水沟应从下游向上游开挖ꎮ 截水沟通过地面坑凹处时ꎬ应将凹处填 平夯实ꎮ 边沟及截水沟开挖后ꎬ应及时进行防渗处理ꎬ不得渗漏、积水和冲刷边坡及 路基ꎮ
(3)挖方路基施工遇到地下水时应按下列规定处理:
①应采取排导措施ꎬ将水引入路基排水系统ꎮ 不得随意堵塞泉眼ꎮ
②路床土含水率高或为含水层时ꎬ应采取设置渗沟、换填、改良土质、土工织物等处理措 施ꎬ路床填料除强度符合规定外ꎬ还应具有良好的透水性能ꎮ
(4)土质路基开挖应根据地面坡度、开挖断面、纵向长度及出土方向等因素ꎬ结合土方调配ꎬ选用安全、经济的开挖方案ꎮ
