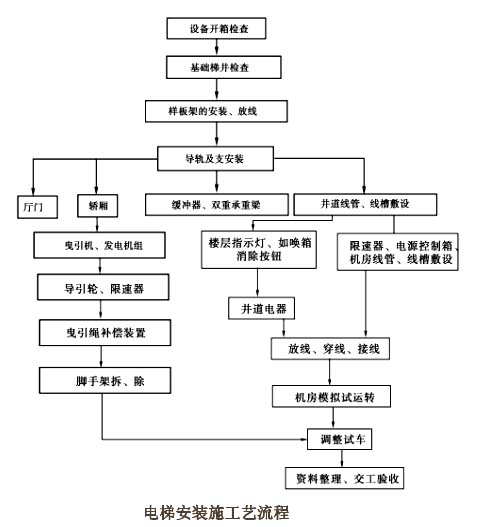

第五章电梯安装与调试





            电梯安装安全技术要求


 电梯作为重要的建筑特种设备,其总装配是在施工现场完成的,电梯安装工程质量对于提高工程的整体质量水平至关重要。电梯工程安装的质量好坏是电梯能否正常、安全、可靠地投入运行的重要保证。针对其重要性现作如下交底:



一、安全方面

     1.电梯安装工必须持有特种作业人员安全操作证方能上岗操作。

     2.进入施工现场,必须遵守安全生产纪律,在井道脚手架上作业时(高度超过2米时),必须系安全带,不得向下抛物,并防止工具材料等物件从缝隙跌落。

    3.电梯井道内施工要有足够的照明灯,保持一定的亮度,照明电源要用低压36V,灯泡与脚手架要有一定的距离。

    4.各类电动工具、机具必须装接漏电开关,电源开关应设在底层井道口,离开现场,便于切断电源,开关箱应加锁。

    5.电梯井道内的电焊龙头线、气焊皮管、要经常整理、检查,防止磨损,拉断和漏气、漏电打火现象。进行电气焊工作时,要有防火措施,指定专人监护熄灭残渣余火。

6.电梯调试运行期间,必须统一指挥,专人操作,严禁乱送电、乱操作。

7.轿箱运行前,必须经钳工对轿箱导轨、对重、绳轮、抱闸等机械部分,经仔细检查认可后,方可投入运行。

8.各种安全开关、限位开关,须经模拟动作试验无误后,方可送电。

9.检查线路、换接端子或修理电器时,尽量做到不带电作业,必须带电作业时,应有人监护,在通电电器接线端子或修理电器时,尽量做到不带电;带电作业时,要有人监护,在通电电器接线端子裸露处附近,禁止使用没有绝缘柄的工具。

10.每天工作结束人离去前,必须切断电源,锁好开关箱,防止他人随意开动。





二、技术要求

1、井道必须符合下列规定:

1当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;(主要针对有底下层的电梯)。

2电梯安装之前,所有层门预留孔必须设有高度不小于1.2m 的安全保护围封,并应保证有足够的强度;

3井道尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:

       当电梯行程高度小于等于30m 时为0~+25mm;

       当电梯行程高度大于30m 且小于等于60m 时为0~+35mm;

       ƒ当电梯行程高度大于60m 且小于等于90m 时为0~+50mm;

严格按照以上要求对井道进行验收,并做好交接记录。井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。

4井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m 以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。

2、底坑内应有良好的防渗、防漏水保护,底坑内不得有积水。有条件时需设排水管。

3、机房

   1机房应有良好的防渗、防漏水保护。

   2机房内接地装置的接地电阻值不应大于4Ω。

4、驱动主机

   1紧急操作装置动作必须正常。可拆卸的装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处。

   2当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。

   3 制动器动作应灵活,制动间隙调整应符合产品设计要求。

   4机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞四周应设置高度不小于50mm 的台缘。

5、导轨

   1导轨安装位置必须符合土建布置图要求。

   2两列导轨顶面间的距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm。

   3导轨支架在井道壁上的安装应固定可靠。预埋件应符合土建布置图要求。锚栓(如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,其连接强度与承受振动的能力应满足电梯产品设计要求,混凝土构件的压缩强度应符合土建布置图要求。

   4)每列导轨工作面(包括侧面与顶面)与安装基准线每5m 的偏差均不应大于下列数值:

     轿厢导轨和设有安全钳的对重(平衡重)导轨为0.6mm;

     不设安全钳的对重(平衡重)导轨为1.0mm。

   5轿厢导轨和设有安全钳的对重(平衡重)导轨工作面接头处不应有连续缝隙,导轨接头处台阶不应大于0.05mm。如超过应修平,修平长度应大于150mm.

   6不设安全钳的对重(平衡重)导轨接头处缝隙不应大于1.0mm,导轨工作面接头处台阶不应大于0.15mm。

6、门系统

   1层门地坎至轿厢地坎之间的水平距离偏差为0~+3mm,且最大距离严禁超过35mm。

   2)层门强迫关门装置必须动作正常。

   3动力操纵的水平滑动门在关门开始的1/3 行程之后,阻止关门的力严禁超过150N。

   4层门锁钩必须动作灵活,在证实锁紧的电气安全装置动作之前,锁紧元件的最小啮合长度为7mm。

   5门刀与层门地坎、门锁滚轮与轿厢地坎间隙不应小于5mm。

   6层门地坎水平度不得大于2/1000,地坎应高出装修地面2~5mm。

   7层门指示灯盒、召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正。

   8门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎的间隙,乘客电梯不应大于6mm。

7、对重(平衡重)

   1当对重(平衡重)架有反绳轮,反绳轮应设置防护装置和挡绳装置。

   2对重(平衡重)块应可靠固定。

8、轿厢

   1 当轿厢有反绳轮时,反绳轮应设置防护装置和挡绳装置。

   2 当轿顶外侧边缘至井道壁水平方向的自由距离大于0.3m 时,轿顶应装设防护栏及警示性标识。

9、安全部件

   1限速器动作速度整定封记必须完好,且无拆动痕迹。

   2当安全钳可调节时,整定封记应完好,且无拆动痕迹。

   3限速器张紧装置与其限位开关相对位置安装应正确。

   4安全钳与导轨的间隙应符合产品设计要求。

   5轿厢在两端站平层位置时,轿厢、对重的缓冲器撞板与缓冲器顶面间的距离应符合土建布置图要求。轿厢、对重的缓冲器撞板中心与缓冲器中心的偏差不应大于20mm。

   6液压缓冲器柱塞铅垂度不应大于0.5%,充液量应正确。

10、悬挂装置、随行电缆、补偿装置

   1绳头组合必须安全可靠,且每个绳头组合必须安装防螺母松动和脱落的装置。

   2钢丝绳严禁有死弯。

   3当轿厢悬挂在两根钢丝绳或链条上,且其中一根钢丝绳或链条发生异常相对伸长时,为此装设的电气安全开关应动作可靠。

   4随行电缆严禁有打结和波浪扭曲现象。

   5每根钢丝绳张力与平均值偏差不应大于5%。

   6随行电缆的安装应符合下列规定:

        随行电缆端部应固定可靠

         随行电缆在运行中应避免与井道内其他部件干涉。当轿厢完全压在缓冲器上时,随行电缆不得与底坑地面接触。

   7补偿绳、链、缆等补偿装置的端部应固定可靠。

   8对补偿绳的张紧轮,验证补偿绳张紧的电气安全开关应动作可靠。张紧轮应安装防护装置。

11、安全保护验收必须符合下列规定:

   1断相、错相保护装置或功能当控制柜三相电源中任何一相断开或任何二相错接时,断相、错相保护装置或功能应使电梯不发生危险故障。

     :当错相不影响电梯正常运行时可没有错相保护装置或功能。

   2短路、过载保护装置动力电路、控制电路、安全电路必须有与负载匹配的短路保护装置;动力电路必须有过载保护装置。

   3限速器限速器上的轿厢(对重、平衡重)下行标志必须与轿厢(对重、平衡重)的实际下行方向相符。限速器铭牌上的额定速度、动作速度必须与被检电梯相符。

   4安全钳安全钳必须与其型式试验证书相符。

   5缓冲器缓冲器必须与其型式试验证书相符。

   6门锁装置门锁装置必须与其型式试验证书相符。

   7上、下极限开关上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常。在轿厢或对重(如果有)接触缓冲器之前必须动作,且缓冲器完全压缩时,保持动作状态。

    8轿顶、机房(如果有)、滑轮间(如果有)、底坑停止装置位于轿顶、机房(如果有)、滑轮间(如果有)、底坑的停止装置的动作必须正常。

12、下列安全开关,必须动作可靠:

  1限速器绳张紧开关;

  2液压缓冲器复位开关;

  3有补偿张紧轮时,补偿绳张紧开关;

  4当额定速度大于3.5m/s 时,补偿绳轮防跳开关;

  5轿厢安全窗(如果有)开关;

  6安全门、底坑门、检修活板门(如果有)的开关;

  7对可拆卸式紧急操作装置所需要的安全开关;

  8悬挂钢丝绳(链条)为两根时,防松动安全开关。

13、限速器安全钳联动试验必须符合下列规定:

    1限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动;

    2对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全

钳,轿厢应载有均匀分布的125%额定载重量。当短接限速器及安全钳电气开关,轿厢以检修速度下行,人为使限速器机械动作时,安全钳应可靠动作,轿厢必须可靠制动,且轿底倾斜度不应大于5%。

14、层门与轿门的试验必须符合下列规定:

   1每层层门必须能够用三角钥匙正常开启:

   2当一个层门或轿门(在多扇门中任何一扇门)非正常打开时,电梯严禁启动或继续运行。

15、曳引式电梯的曳引能力试验必须符合下列规定:

   1 轿厢在行程上部范围空载上行及行程下部范围载有125%额定载重量下行,分别停层3 次以上,轿厢必须可靠地制停(空载上行工况应平层)。轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动。

   2当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升。

16、噪声检验应符合下列规定:

   1机房噪声:对额定速度小于等于4m/s 的电梯,不应大于80dB(A);对额定速度大于4m/s 的电梯,不应大于85dB(A)。

   2乘客电梯和病床电梯运行中轿内噪声:对额定速度小于等于4m/s 的电梯,不应大于55dB(A);对额定速度大于4m/s 的电梯,不应大于60dB(A)。

   3乘客电梯和病床电梯的开关门过程噪声不应大于65dB(A)。

17、平层准确度检验应符合下列规定:

   1额定速度小于等于0.63m/s 的交流双速电梯,应在±15mm 的范围内;

   2)额定速度大于0.63m/s 且小于等于1.0m/s 的交流双速电梯,应在±30mm 的范围内;

   3其他调速方式的电梯,应在±15mm 的范围内。

   4运行速度检验应符合下列规定:当电源为额定频率和额定电压、轿厢载有50%额定载荷时,向下运行至行程中段(除去加速加减速段)时的速度,不应大于额定速度的105%,且不应小于额定速度的92%。

18、观感检查应符合下列规定:

   1轿门带动层门开、关运行,门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎应无刮碰现象;

   2门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎之间各自的间隙在整个长度上应基本一致;

   3对机房(如果有)、导轨支架、底坑、轿顶、轿内、轿门、层门及门地坎等部位应进行清理。
