任务二 防漫溢抢险
漫溢是洪水漫过堤、坝顶的现象。堤防、土坝为土体结构,抗冲刷能力极差,一旦溢流,冲塌速度很快,如果抢护不及时,会造成决口。
(一)险情:由于江、河、湖围堤(坝)低矮,当遭遇超标准洪水,根据洪水预报,洪水位(含风浪高)有可能超越堤顶时,为防止漫溢溃决,应迅速进行加高抢护。漫溢同样是造成水库垮坝的主要原因之一。
(二)原因分析:一般造成堤防漫溢的原因是:①由于发生大暴雨,降雨集中,强度大,历时长,河道宣泄不及,洪水超过设计标准,洪水位高于堤顶;②设计时,对波浪的计算与实际不符,致使在最高水位时浪高超过堤顶;③施工中堤防未达设计高程,或因地基有。软弱层,填土碾压不实,产生过大的沉陷量,使堤顶高程低于设计值;④河道内存在阻水障碍物,如未按规定在河道内修建闸坝、桥涵、渡槽以及盲目围垦、种植片林和高秆作物等,降低了河道的泄洪能力,使水位壅高而超过堤顶;⑤河道发生严重淤积,过水断面缩小,抬高了水位;⑤主流坐弯,风浪过大,以及风暴潮、地震等壅高水位。
(三)抢护原则:对这种险情的抢护原则主要是“预防为主,水涨堤高”。当洪水位有可能超过堤(坝)顶时,为了防止洪水浸溢,应迅速果断地抓紧在堤坝顶部,充分利用人力、机械,因地制宜,就地取材,抢筑子堤(捻),力争在洪水到来之前完成。
(四)抢护方法:防漫溢抢护,常采用的方法是:运用上游水库进行调蓄,削减洪峰,加高加固堤防,加强防守,增大河道宣泄能力,或利用分、滞洪和行洪措施,减轻堤防压力;对河道内的阻水建筑物或急弯壅水处,如黄河下游滩区的生产堤和长江中下游的围垸,应采取果断措施进行拆除和裁弯清障,以保证河道畅通,扩大排洪能力。本节对于堤、坝顶部一般性抢护方法介绍如下。

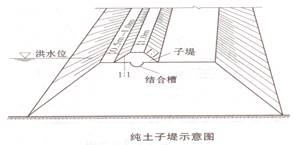

(1)纯土子堤(捻)

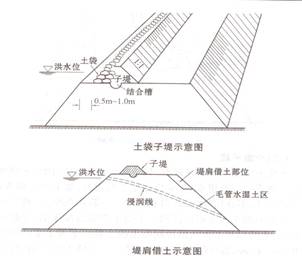

(2)土袋子堤

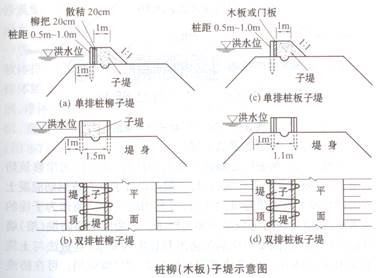

(3)桩柳(木板)子堤

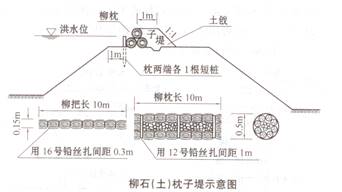

(4)柳石(土)枕子堤

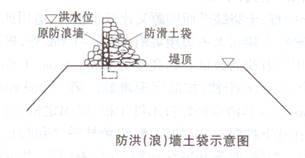

(5)防洪(浪)墙防漫溢子堤

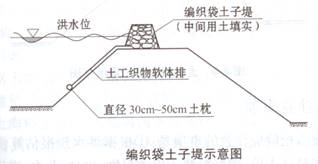

(6)编织袋土子堤

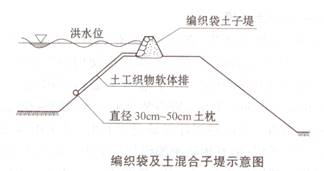

(7)编织袋及土混合子堤

(五)注意事项
防漫溢抢险应注意的事项是:①根据洪水预报估算洪水到来的时间和最高水位,做好抢修子堤的料物、机具、劳力、进度和取土地点、施工路线等安排。在抢护中要有周密的计划和统一的指挥,抓紧时间,务必抢在洪水到来之前完成子堤。②抢筑子堤务必全线同步施工,突击进行,决不能做好一段,再加一段,决不允许留有缺口或部分堤段施工进度过慢的现象存在。③抢筑子堤要保证质量,派专人监理,要经得起洪水期考验,绝不允许子堤溃决,造成更大的溃决灾害。④临时抢筑的子堤一般质量较差,要派专人严密巡视检查,加强质量监督 , 加强防守,发现问题,及时抢护。
