◎知识链接
(一)施工准备
1.材料准备
施工主要材料有成品粘结剂和聚氯乙烯塑料壁纸。
2.工具准备
(1)剪切工具:剪刀、分齿形轮刀、刃形轮刀
(2)刮涂工具:刮板、油灰铲刀
(3)涂刷工具:排笔、墙纸刷
(4)滚压工具:绒毛辊简、橡胶辊筒、小型橡胶轧辊或木轧辊
(5)其他工具:水平尺、钢尺、铝合金直尺及各种量尺、托线板、砂纸机、裁纸工作台和水槽等。
(二)作业条件
1.施工基层条件
根据国家标准《建筑装饰装修工程质量验收规范》(GB 50210-2001)及《住宅装饰装修工程施工规范》(GB 50327-2001)等的规定,在裱糊之前,基层处理质量应达到下列要求。
(1)新建筑物的混凝土或水泥砂浆抹灰层在刮腻子前,应先涂刷一道抗碱底漆。
(2)旧基层在裱糊前,应清除疏松的旧装饰层,并涂刷界面剂,以利于黏结牢固。
(3)混凝土或抹灰基层的含水率不得大于89%,木材基层的含水率不得大于12% 。
(4)基层的表面应坚实,平整,不得有粉化、起皮、裂缝和凸出物,色泽应基本一致,有防潮要求的基体和基层,应事先进行防潮处理。
(5)基层批刮腻子应平整、坚实、牢固,无粉化、起皮和裂缝;腻子的黏结强度应符合《建筑室内用腻子》(JG/T 3049)中N型腻子的规定。
(6)裱糊基层的表面平整度、立面垂直度及阴阳角方正,应符合《建筑装饰装修工程质量验收规范》(GB 50210- 200)中对于高级抹灰的要求。
(7)裱糊前,应用封闭底胶涂刷基层。
2.施工环境条件
(1)环境温度<5C、湿度>85%及风雨天时均不得施工。
(2)新抹水泥石灰膏砂浆基层常温龄期至少需10d以上(冬期需20d以上),普通混凝土基层至少需28d以上,才可粘贴壁纸。
(3)混凝土及抹灰基层的含水率> 8%,木基层的含水率> 12%时,不得进行粘贴壁纸的施工。
(4)湿度较大的房间和经常潮湿的墙体表面使用壁纸及胶粘剂时,应采用防水性能优良者。

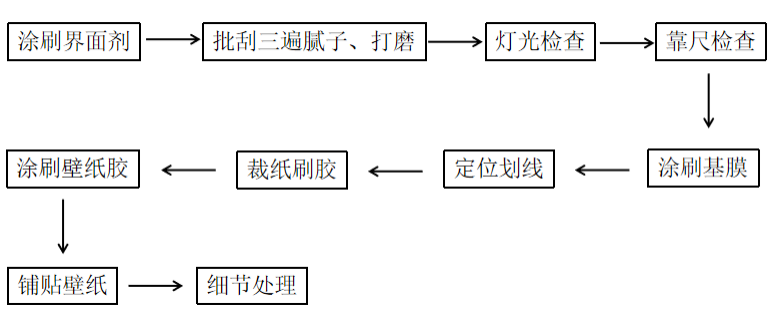

(三)施工流程

(四)施工方法
施工流程分为基层处理、底层处理、面层处理、细节处理四个步骤。
1.涂刷界面剂
用软刷子或滚简将稀释后的界面剂涂刷在基层上。涂刷要均匀、不遗漏,不得让其形成局部积液。
2.批刮三遍腻子、打磨
刮腻子遍数由墙面平整度决定,一般为三遍,每遍厚度小于0.5mm。用刮板横向满刮,每刮板接头不得留槎,最后收头要干净利落。将浮腻子及斑迹磨光后擦拭干净。再用钢片将墙面刮平刮光。
3.灯光检查
4.靠尺检查
大面积墙体使用2m靠尺及塞尺检查平整度。
5.涂刷基膜
刷涂一层基膜进行封底 处理防止墙面吸收壁纸胶。
6.定位划线
按分幅计划弹上垂线,并编号注明,作为粘帖的基准线。
7.裁纸刷胶
按壁纸图案拼花要求裁好壁纸,编上相应号码。两头预留30-50MM余量裁切,平放待用。壁纸背面刷胶后,涂胶面对折放置5分钟。既能防止胶面很快变干,又不容易受到污染。
8.涂刷壁纸胶(墙面)
涂刷壁纸胶选用优质短毛滚子,边角处用小滚子小心滚涂。
9.铺贴壁纸
从中间往四周刮,刮板刮完后,用海绵擦掉壁纸胶。
10.门窗的处理
把墙纸放在墙上,任由它盖过窗或门套。接缝要跟上一幅墙纸仔细对齐。然后,用手指将在窗框角,上的墙纸按住,用剪刀沿对角线剪开。用刮板或平滑工具将靠近窗框的墙纸压紧,裁剪掉多余的墙纸。用抽刀法搭缝粘帖,即两幅纸对好花后重登一点粘好。用长尺杆,壁纸刀沿搭接重叠部分的中线刀切断,撕掉切下的两个纸边。用滚轮将墙纸边缘处压平,将靠近天花板处的墙纸压紧。
11.窗帘盒的处理
窗帘盒里面也要贴,裁剪时要留出余量,直接铺贴上去。
12.阴、阳角处理详细说明
阴角处搭接要顺光,缝头留在背光面。靠墙角最后一幅壁纸的剪裁从中心向凹墙角测量,再加上62.5px。用刮板左右刮动使外伸部分粘住墙壁,并把刮板上的胶水擦干挣。然后用阴角滚轮把墙角处的墙纸压实。如果遇到阳角先铺一侧,然后阳角处整张包过去。
13.电灯开关及插座器处墙纸的处理
在墙纸盖贴开关及插座处,按压出痕迹,用美工刀凿开对角十字线。用刮板抵住开关及插座边缘,用美工刀顺势割去多余的墙纸。
(五)施工注意事项
裱糊时应注意
1.根据分幅弹线和壁纸墙布的被糊顺序编号,从距离窗口处较近的一个阴角部位开始,依次到明个阴角收口,如此顺序核糊其优点是不会在接缝处出现阴影而方便操作。
2.无图案的壁纸墙布,接缝处可采用搭接法裱糊。
3.对于有图案的壁纸墙布,为确保图案的完整生及其整体的连续性,裱糊时可采用拼接法。先对花,后拼缝,从上至下图案吻合后,用刮板斜向刮平,将拼缝处赶压密实:拼缝处挤出的胶液,及时用洁净的湿毛巾或海绵擦除。
4.为了防止在使用时由于被碰、划而造成壁纸墙布开胶,裱糊时不可在阳角处甩缝,应包过阳角不小于20mm明角处搭接时,应先裱糊压在里面的壁纸或墙布,再核贴搭在上面者,一般搭接宽度为20~ 30mm:搭接宽度不宜过大,否则其褶痕过宽会影响饰面美观。对重要装饰造型部位的阳角采用搭接时,应考虑采取其他包角、封口形式的配合装饰。
5.遇有基层卸不下的设备或附件,祛糊时可在壁纸墙布上剪口。方法是将壁纸或墙布轻糊于裱贴面凸出物件上,找到中心点,从中心点往外星放射状剪裁(即所谓“星形剪切”),再使壁纸墙布舒平,用笔描出物件的外轮廓线,轻轻拉起多余的壁纸墙布,剪去不需要的部分,如此沿轮廓线套割贴严,不留缝隙。
6.顶棚裱糊时,宜沿房间的长度方向,先被糊靠近主窗的部位。裱糊前先在顶棚与墙壁交接处弹道粉线,基层涂胶后,将已刷好胶并保持折叠状态的壁纸墙布托起,展开其项格部分,边缘靠齐粉线,先敷平一段, 然后沿粉线铺平其他部分,直至整幅贴牢。 按此顺序完成项棚裱糊,分幅赶平铺实、剪除多余部分并修齐各处边缘及衔接部位。
(六)成品保护
1.腻子施工前对已完工的墙、地面进行保护及对管线进行封堵。
2.裱糊壁纸过程中及施工完成后,严禁非操作人员随意触摸墙纸,胶痕必须及时清理干净。
3.裱糊完成的房间应及时清理干净,不得用作料房或休息室,避免污染和损坏。
4.壁纸施工完成后,室内要及时清理并保持干净,关闭门窗,确保墙面不渗水、不返潮。
5.其他后续工种施工时,应注意保护墙纸,防止污染和损坏。严禁在已裱糊好壁纸的顶、墙上剔眼打洞。
6.在使用脚手架、梯子等过程中注意包脚,不得损坏已完工的墙面材料。
(七)质量验收
1.主控项目
(1)壁纸(墙布)的种类、规格、图案、颜色和燃烧性能等级必须符合设计要求及现行国家标准的有关规定。检验方法:观察、 检查产品合格证书、进场验收记录和性能检验报告。
(2)裱糊工程基层处理质量应符合高级抹灰的要求。检验方式:检查隐蔽工程验收记录和施工记录。
(3)裱糊后各幅拼接应横平竖直,拼接处花纹、图案应吻合,应不离缝、不搭接、不显拼缝。检验方法:距离墙面1. 5m处观察。
(4)壁纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓和翘边。检验方法:手摸检查。
2.一般项目
(1)裱糊后的壁纸、墙布表面应平整,不得有波纹起伏、气泡、裂缝、皱折,表面色泽应-一致,不得有斑污,斜视时应无胶痕
检验方法:观察、手摸检查。
(2)复合压花壁纸和发泡壁纸的压痕或发泡层应无损坏
检验方法:观察。
(3)壁纸、墙布与装饰线、踢脚板、门窗框的交接处应吻合、严密、顺直。与墙上电气槽、盒的交接处套割应吻合,不得有缝隙
检验方法:观察。
(4)壁纸、墙布边缘应平直整齐,不准有纸毛、飞刺
检验方法:观察。
(5)壁纸、墙布阴角处应顺光搭接,阳角处应无接缝
检验方法:观察。
3.裱糊工程的允许偏差和检验方法
序号 | 项目 | 允许偏差 | 检验方法 |
1 | 表面平整度 | 3 | 用2m靠尺和塞尺检查 |
2 | 立面垂直度 | 3 | 用2m垂直检测尺检查 |
3 | 阴阳角方正 | 3 | 用200mm直角检测尺检查 |
