1.发布课前要求 通过对本项目内容的学习,掌地面材料与工的知识,熟悉地面的主要结构类型、构造形式及地面装饰材料的属性和性能等,掌握地面材料的施工工艺要求,做好课前问题记录。 2.组织教学内容,提出能力目标 能力目标: 1. 掌握自流平找平法施工; 2. 掌握水泥砂浆面层施工; 3. 了解水泥混凝土面层施工; 4. 熟悉水磨石面层施工。 3.课前导学 同学们,我们经常看到学校里使用水磨石地面,那你知道水磨石的优缺点以及它们的施工工艺吗?下面我们就要通过本节课的详细讲解,让你了解不同地面的施工工艺。  课中 软件签到 通过APP,引出学习重点 整体地面也称为整体面层,是指一次性连续铺筑而成的面层。这种地面的面层直接与人或物接触,是直接承受各种物理和化学作用的建筑地面表面层。整体地面的种类很多常见的主要有水泥砂浆面层、水泥混凝土面层和水磨石面层。 软件投票 题目:选择题 1整体地面的种类很多常见的主要有( )、( )和( )。(多选) A.水泥砂浆面层 B. 水泥混凝土面层 C. 水磨石面层 D. 地砖 通过课件,讲授新课知识 地面找平施工 地面找平是一种基础性工程,无论是铺地板还是贴地砖,确保地面平整是进行地面装修施工的必要前提。地面平整与否对地面最后的装修效果影响非常大,家装中,地面在铺贴面层材料前一般都要通过自流平水泥找平、水泥砂浆找平或石膏找平几种方法找平。找平不仅可以使基础地面平整,便于以后施工,而且可以通过找平的高度使室内各个空间处于同一水平位置地面找平的几种方法如图所示,现在比较常用的方法是自流平水泥找平,不过也有一些采用水泥砂浆找平的方法,小范围找平则多采用石膏找平法。 |
第一节 整体地面装饰施工技术 | 方法 | 优势 | 劣势 | 适用场所 | 价格 | | 自流平水泥找平法 | 不离析,不起砂,不起尘,不裂纹,无接缝;收缩率低;施工厚度很薄,为2~5mm,施工后干得快,缩短工期 | 不能倣局部,需整屋做 | 因为找平厚度较薄,不影响热传导,适合地面为地热采暖的房间和层高较小的房间 | 相对较贵 | | 水泥砂浆找平法 | 适合各种地面、各种地板铺设前的地面找平 | 工期长,施工后需要养生半个月;找平厚度太厚;如果水泥砂浆配比不对,会使面层粉化起砂、起灰及裂纹起鼓 | 层高较大,暖气片采暖、实木地板铺设前找平、复合地板铺设前找平 | 价格适中 | | 石膏找平法 | 可用于局部找平,地面不需抬高,找平厚度为5-20mm,对房间高度几乎没有影响;干燥速度快,施工方便 | 只可用于小范围内的找平使用 | 房间平整度略好,地面较为光滑,局部有不平的地面 | 相对便宜 | 环节一、自流平找平法施工 1.施工流程 (1)地面打磨处理,如图所示。地面在使用自流平水泥找平前,首先需要对地面进行预处理。一般毛坯地面上会有凸出的地方,需要将其打磨掉。一般需要用到地面打磨机,采用旋转平磨的方式将凸块磨平。 (2)涂刷界面剂,如图所示。在地面打磨处理完之后,需在地面上涂刷两次界面剂。界面剂的作用是让自流平水泥和地面能够衔接更紧密。市场上的界面剂产种类较多,业主注意选择质量较好的产品,以防止后期地面出现各种质量问题。
(3)调配自流平水泥。自流平水泥是一种由多种活性成分组成的干混型粉状材料。现场拌水即可使用。通常自流平水泥和水的比例是1:2。要确保水泥能够流动,但又不可以太稀否则干燥后强度不够,容易起灰。 (4)将调配好的自流平水泥倒在地上,用工具推开推平。在界面剂干燥之后,就可以将搅拌好的自流平水泥倒在地上。倒到地面上之后,水泥可以顺着地面流淌,但是不能完全流平,需要施工人员用工具推赶水泥,将水泥推开推平。
| (5)用表面为刺状的滚筒将水泥压匀,使表面更平滑坚实。水泥不是纯液体,不可能绝对平,推赶过程中会有一点的凸凹,这时就需靠滚筒将水泥压匀。如果缺少这一步,很容易导致地面出现局部不平,以及后期局部的小块翘空等问题。 | 界面剂品牌 | 自流平品牌 | | Pattex百得 Weber圣戈班伟伯 Sika西卡 DAVCO德高 雨虹防水 美巢MACO MAPEI马贝 ARDEX亚地斯 三棵树 Nippon立邦 | ezbrush、蝴蝶牌、德骋地坪涂料、鑫乐天家居、慕凯风、劳尔斯图加、缝皇、家博士、楚绿轩、 | 2.施工要点 (1)避免施工留下印记。施工中施工人员难免要踩到水泥面上,为保证鞋子不会在水泥上貿下印记,施工人员须穿上特殊的鞋子进行施工。这种鞋子鞋底下面布满钉子,在确保站稳的同时也能减少在水泥面上留上印记。 (2)注重成品养护。自流平的风干很快,一般在3天后就可以铺装木地板了。不过在它干之前的3天,需要做好成品保护。 | |  (一)专业知识 自流平找平法施工 (二)思政元素 民族自豪感、工匠精神 (三)思政案例:故宫地砖 故宫的地砖,素来有“一两黄金一两砖”的说法,砖虽然不是黄金铸造的,但它的造价确实是无比昂贵的。这些青砖的烧制过程极其的繁琐复杂。首先它的取土就很难,一项单单的取土就有七道繁琐的工序,包括掘土、运土、晒土、敲碎、混水成泥浆、打磨、过筛。取完土还不算完,还要将这些土制作成可用的黏土,去除里面的气泡,等到土能够用的时候,七个月的时间就过去了。黏土制作完成就要开始烧制了,烧砖用的木材必须是松枝,火候要在人工的调控下刚刚好,温度不对烧出来的就不合格,只烧制这个过程就要耗费五个月。这样,一块符合规格的青砖从土到成型总共耗费一年半的时间。

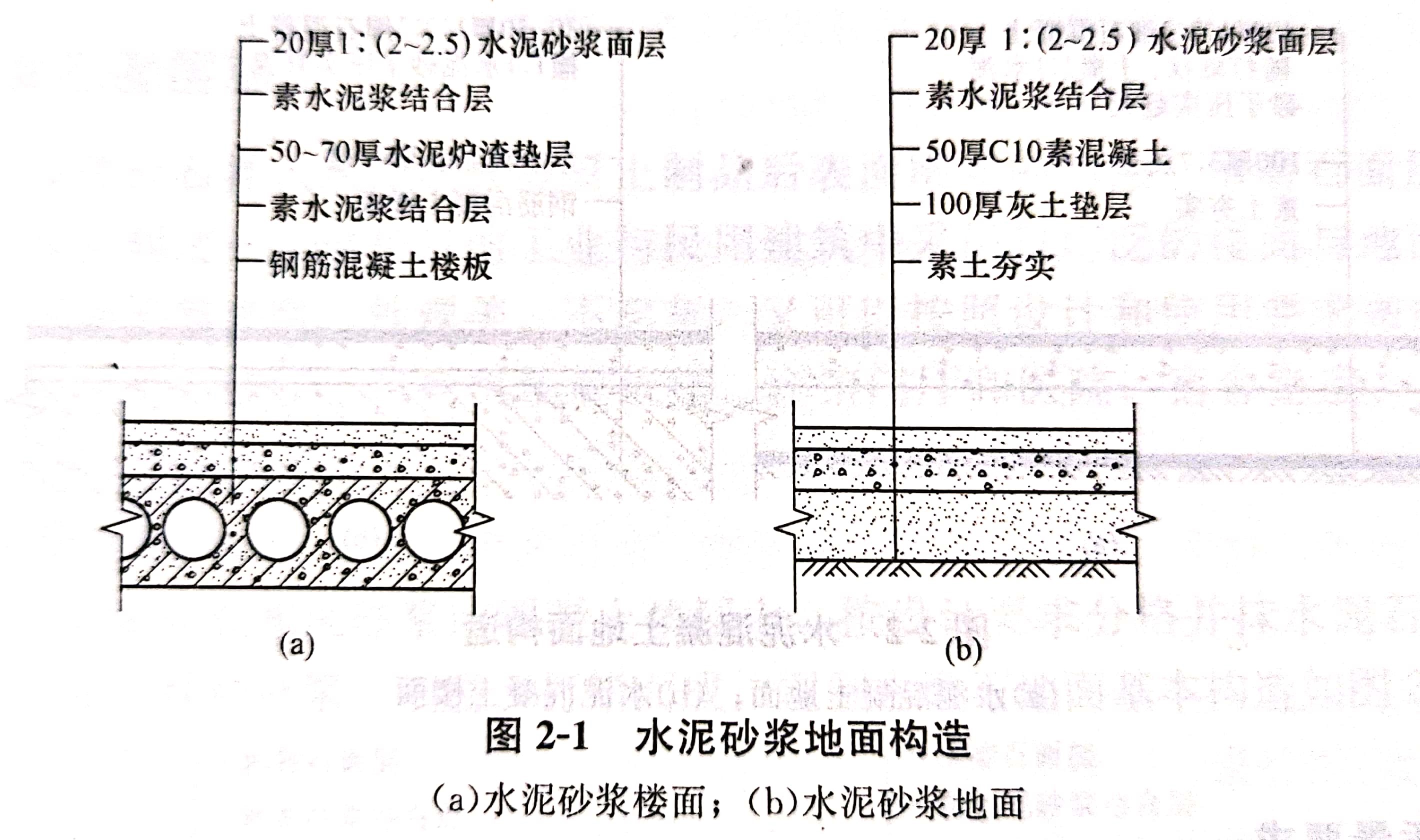

 | 环节二、水泥砂浆面层施工 水泥砂浆地面面层是应用最普遍的一种面层,是直接在现浇混凝土垫层的水泥砂浆找平层上施工的一种传统整体地面。水泥砂浆地面属低档地面面层,其造价低、施工方便,但不耐磨,易起砂起灰。 1.基本构造 水泥砂浆地面是将水泥砂浆涂抹于混凝土基层或垫层,抹压制成的地面。水泥砂浆面层材料由水泥和砂级配而成。水泥砂浆地面一般的做法是在结构层上抹水泥砂浆,有双层和单层之分。水泥砂浆地面的基本构造如图2-1所示。
2.材料质量要求 (1)不同品种、不同强度等级的水泥严禁混用。 (2)水泥宜采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于42.5级。 (3)砂宜为中粗砂其含泥量不应大于3%:当采用石屑时,其粒径宜为1~5mm,且含泥量不应大于3%。 3.施工工艺流程 基层处理→刷水泥结合层→摊铺水泥砂浆→抹平→压光→表面平整→养护→刷水泥砂浆面层→面层保护 4.施工要点 (1)基层清理。将基层表面的积灰、浮家、油污及杂物清理干净。抹秒浆前浇水湿润表面积水应予以排除。 (2)铺抹砂浆。面层铺抹前,先剧一道含4%一5%108胶的水泥浆,随即铺抹水泥砂浆,用刮尺赶平,并用木抹子压实。 (3)找平抹光。在砂浆初凝后终凝前,用铁抹子反复压光三遍。 (4)面层分格。当大面积的水泥砂浆面层施工时,应按设计要求留分格缝,防止砂浆面层产生不规则裂缝。 (5)养护。水泥秒浆面层铺好后1d内应用砂或锯末覆盖,并在7~10d内每天浇水不少于一次,养护期间不允许压重物或碰撞。

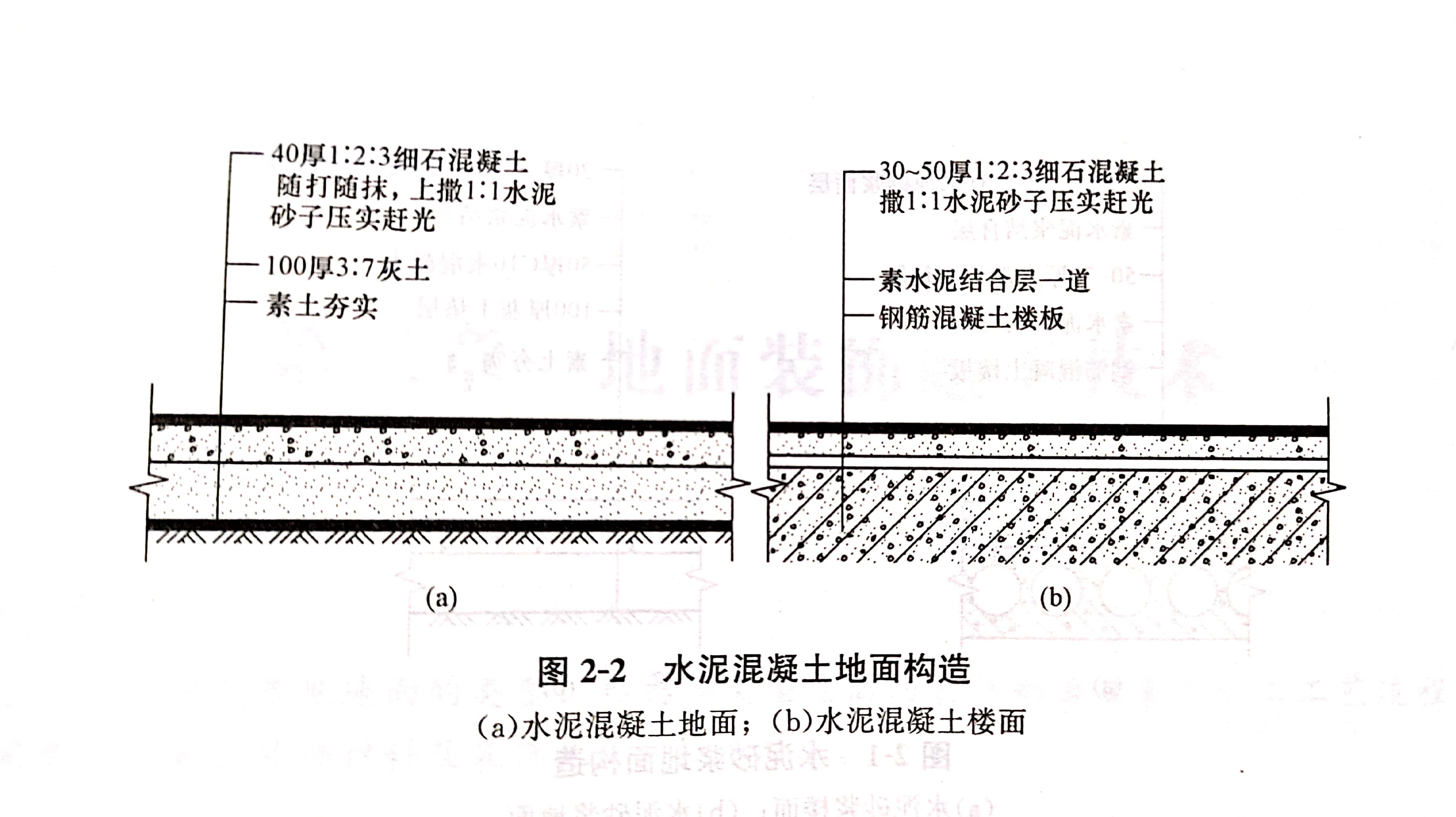

环节三、水泥混凝土面层施工 水泥混凝土是用水泥、砂和小石子级配而成。水泥混凝土地面的强度高,干缩性小,与水泥砂浆地面相比,它的耐久性和防水性更好且不易起砂,但厚度较大,适用于地面面积较大或基层为松散材料、面层厚度较大的地面装饰工程。水泥混凝土面层在工业与民用建筑地面工程中应用较广泛,主要用于承受较大机械磨损和冲击作用强度的工业厂房与般辅助生产车间、仓库及非生产用房。 1.基本构造 水泥混凝土面层的基本构造如图2-2所示。  2.材料质量要求
(1)水泥采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不得低于42.5级。 (2)砂宜采用中砂或粗砂,含泥量不应大于3%。 (3)石采用碎石或卵石,粗集料的级配要适宜,其最大粒径不应大于垫层厚度的2/3,含泥量不应大于2%。 (4)水宜采用饮用水。 3.施工工艺流程 基层处理→刷素水泥浆结合层→摊铺混凝土拌合物→抹平→振捣及施工缝处理→抹平→压光→养护→保护。 4.施工要点 (1)基层清理。清理基层表面的浮浆和积灰等,使得基层粗糙、洁净。铺设前一天对楼板表面进行浇水润湿,不得有积水。如有油污,应用质量分数为5%~10%的碱溶液清洗干净。 (2)弹线,找标高。根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。按线拉水平线、抹找平墩(60mm×60mm见方,与面层完成面同高,用同种混凝土),间距双向不大于2m。有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。面积较大的房间为保证地面平整度,还要以做好的灰饼为标准冲筋。冲筋的高度与灰饼相同。当天抹灰墩、冲筋,当天应当抹完灰,不应隔夜。 (3)铺设混凝土。铺设时按标筋高度刮平,随后用平板式振捣器捣密实。待其稍收水,即用铁抹子预压一遍,或用铁辊筒往复交又滚压3~5遍,使之平整,不显露石子。如有低四处,要随即用混凝土填补,滚压至表面泛浆;若泛出表层的水泥浆呈细花纹状,表明已经滚压密实,即可进行抹平压光。压光工作不应少于两遍,要求达到表面光滑、无抹痕、色泽均匀一致。 (4)水泥混凝土面层不应留置施工缝。当施工间歇超过允许时间规定,再继续浇筑混凝土时,应对已凝结的混凝土接槎处进行处理。刷一层水泥浆,其水胶比宜为0.4~0.5,再浇筑混凝土,并应捣实压平,不显接槎。 (5)养护。面层混凝土浇筑完成后,应在12h内加以覆盖和浇水,养护时间不得少于7d,浇水次数应能保持混凝土具有足够的湿润状态。 环节四、水磨石面层施工 水磨石是指将碎石拌入水泥制成混凝土制品后表面磨光的制品。水磨石面层是属于较高级的建筑地面工程之一,也是目前工业与民用建筑中采用较广泛的楼面与地面面层的类型。其特点是表面平整光滑、外观美、不起灰,又可以按照设计和使用要求做成各种彩色图案,因此,应用范围较广,包括机场候机楼、宾馆门厅和医院、宿舍走道、卫生间、饭厅、会议室、办公室等。 1.基本构造 现制水磨石地面是在水泥砂浆或混凝土垫层上,按设计要求分格并抹水泥石子浆,硬化后,磨光露出石渣,并经补浆、细磨、打蜡而成。现制水磨石地面基本构造如图2-3所示。  2.材料质量求 (1)水泥,所用的水泥强度等级不应小于42.5级:原色水石面层宜用42.5级普通硅酸盐水泥:彩色水磨石应采用白色或彩色酸盐水泥。 (2)石子(石米)应采用坚硬可磨的岩石(常用白云石、大理石等)。应净无杂物、无风化粒,其粒径除特球要求外,一般为6~15mm,或将大、小石料按一定比例混合使用。 (3)玻璃条用厚度为3mm的通平板玻璃战而成,宽度为10mm左右(视石子粒径 定),长度一般由分块尺寸决定。 (4)铜条用2~3mm厚的倒板战割而成,宽度为10mm左右(石子粒径定)。长度由分块尺寸决定。制条需经调直才能使用。条下部1/3处每米站四个孔径为2mm的圆孔穿钢丝备用。 (5)颜料采用耐光、耐碱的矿物颜料,其掺入量不大于水泥质量的12%,如采用彩色水泥,可直接与石子拌和使用。 (6)砂子宜采用中砂,通过0.63m孔径的筛,含泥量不得大于3%。 (7)草酸即乙二酸。通常成二水物相对密度为1.65kg/m³:无水物相对密度为 1.9kg/m³易溶于水。有毒,对皮肤有腐蚀作用,使用前用沸水溶解成浓度为10% -25%的溶液,冷却后使用。 (8)地板蜡由天然或石油中提取的固体石蜡和溶剂配制成,按0.5kg石蜡配2.5kg煤的配比行配,使用时加300g松香水和100g鱼油调。 (9)水宜用饮用水。  3.施工工艺流程 基层处理→刷素水泥浆黏结层→水泥砂浆结合层→养护→安分格条→刷水泥色浆黏结层→铺设水泥石粒拌合物→滚筒滚压→二次拍平收光一养护→分遍磨光→上草酸打蜡擦光→分成品养护  4.施工要点 (1)基层清理、找平。将沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。 (2)镶嵌分格条。在抹好水泥砂浆找平层24h后,按设计要求在找平层上弹(划)线分格,分格间距以1m左右为宜。水泥浆顶部应低于条顶4~6mm,并做成45°角。嵌条应平直、牢固、接头严密,并作为铺设面层的标志。分格条十字交又接头处粘嵌水泥浆时,宜留有15~20mm的空隙,以确保铺设水泥石粒浆时使石粒分布饱满,磨光后表面美观。分格条粘嵌后,经24h即可洒水养护,一般养护3~5d。 (3)铺抹石粒浆。嵌条粘嵌养护后,即清除积水及浮灰,涂刷与面层颜色一致的水泥浆结合层一道。结合层水泥浆的水胶比宜为0.1~0.5,也可在水泥浆内掺加适量胶黏剂,随刷随铺设面层水泥石粒浆。 (4)滚压。滚压应该从横竖两个方向轮换进行,用力均匀,防止压倒或压坏分格条。待表面出浆后,再用抹子抹平。在滚压过程中,如发现表面石子偏少,可在水泥浆较多处补撤石子并拍平。滚压至表面平整、泛浆且石粒均匀排列为止。 (5)分遍磨光。水磨石开磨时间与所用水泥品质、色粉品种及气候条件有一定关系。水磨石面层开机前先进行试磨,表面石渣不松动方可开磨。具体操作步骤是边磨边洒水,确保磨盘下有水,并随时清除磨石浆。如开磨时间过晚,可在磨盘下撒少量砂子助磨。 (6)抛光。抛光是用10%的草酸溶液(加入1%~2%的氧化铝)进行涂刷,随即用240-320号油石细磨。可立即腐蚀细磨表面的突出部分,又将生成物挤压到凹陷部位,经物理和化学反应,使水磨石表面形成一层光泽膜。通过抛光对细磨面进行最后加工,使水磨石地面显现装饰效果。 (7)打蜡。在水磨石面层上薄涂一层蜡,稍干后用磨光机研磨,或用钉有细帆布(或麻布)的木块代替油石,在磨石机上研磨出光亮后,再涂蜡研磨一遍,直到光滑洁亮为止。  课后 课后作业: 一、填空题 1.地面按其构造由(面层)、(垫层)和(基层)等部分组成。 2.水泥砂浆地面一般的做法是在结构层上抹水泥砂浆,有(单层)和(双层)之分。 3.水泥砂浆地面装饰施工中所用的砂宜为(中粗砂)。 4.水泥混凝土是用水泥砂和(小石子)级配而成。 二、选择题 1.水泥秒業地面装饰施工中所用的中粗砂的含泥量不应大于(B)%
A.1 B.3 C.5 D.7 2.水泥砂浆面层铺好后(A)d内应用砂或锯末覆盖。 A.1 B.3 C.5 D.7 3.水泥混凝土地面基层表面如有油污,应用质量分数为( B)的碱溶液清洗干净。 A.1%~5% B.5%~10% C.10% ~15% D.15%~20% 4.水磨石地面装饰施工抛光是用(A)的草酸溶液(加入1%~2%的氧化铝)进行涂刷,随即用240~320号油石细磨。 A.10% B.15% C.20% D.25% |
