铁路行车组织

董文洁

目录

  • 1 闭塞办理
    • 1.1 半自动闭塞
      • 1.1.1 课前任务
      • 1.1.2 新课讲授
      • 1.1.3 课后任务
  • 2 车站工作组织的概述
    • 2.1 车站的概念和作用
    • 2.2 车站的分类
    • 2.3 列车的概念及其分类
    • 2.4 车站工作组织与管理
  • 3 技术站工作组织
    • 3.1 技术站生产活动及技术作业过程
    • 3.2 技术站列车技术作业
    • 3.3 2.3讲解
  • 4 车站作业计划、调度指挥和统计分析
    • 4.1 车站作业计划
    • 4.2 阶段计划
      • 4.2.1 调车作业计划
        • 4.2.1.1 调车作业计划(1)
        • 4.2.1.2 调车作业计划(2)
    • 4.3 车站调度指挥
    • 4.4 车站工作分析
  • 5 调车工作
    • 5.1 调车的概念及意义
    • 5.2 调车的基本因素及作业时间标准
    • 5.3 牵出线调车作业
    • 5.4 驼峰调车作业
      • 5.4.1 驼峰调车作业(1)
      • 5.4.2 驼峰调车作业(2)
  • 6 车站工作统计
    • 6.1 现在车统计、装卸车统计
    • 6.2 货车停留时间统计
  • 7 实训项目一  调度室操作台认识与学习
    • 7.1 实训内容
  • 8 实训二
    • 8.1 复习回顾
    • 8.2 闭塞办理
  • 9 实训三
    • 9.1 手信号1
    • 9.2 手信号2
  • 10 接发列车与中间站工作组织
    • 10.1 中间站生产活动概述
    • 10.2 接发列车作业
    • 10.3 摘挂列车在中间站技术作业
  • 11 货物作业车取送技术作业
    • 11.1 取送车工作概述
    • 11.2 取送车次数问题
    • 11.3 放射形专用线取送车顺序问题
      • 11.3.1 放射形专用线取送车顺序问题(1)
      • 11.3.2 放射形专用线取送车顺序问题(2)
  • 12 货车集结过程
    • 12.1 基本概念
    • 12.2 货车集结时间的计算
  • 13 铁路区间通过能力
    • 13.1 铁路运输能力概述
    • 13.2 计算平行运行图通过能力的基本原理
    • 13.3 平行运行图通过能力
      • 13.3.1 平行运行图通过能力(1)
      • 13.3.2 平行运行图通过能力(2)
      • 13.3.3 平行运行图通过能力(3)
    • 13.4 非平行运行图通过能力
  • 14 货物列车编组计划概述
    • 14.1 车流组织的概念
    • 14.2 列车编组计划的内容与作用
    • 14.3 列车编组计划的编制程序及编制资料
    • 14.4 车流径路的选择
  • 15 装车地直达列车编组计划
    • 15.1 组织装车地直达运输的意义、条件与评价准则
    • 15.2 装车第直达列车编组方案及其效益分析
    • 15.3 装车地直达列车编组计划的编制与执行
  • 16 技术站列车编组计划的编制
    • 16.1 编组技术站单组列车编组计划的基本原理
    • 16.2 绝对计算法
      • 16.2.1 绝对计算法(1)
      • 16.2.2 绝对计算法(2)
    • 16.3 表格计算法
    • 16.4 分组列车编组计划
  • 17 货物列车编组计划的确定与执行
    • 17.1 货物货物列车编组计划的确定与执行
  • 18 列车运行图概述
    • 18.1 运行图的意义
    • 18.2 列车运行图的图像表示方法
    • 18.3 列车运行图的分类
  • 19 列车运行图要素
    • 19.1 运行图要素概述
    • 19.2 车站间隔时间
  • 20 列车旅行速度
    • 20.1 列车旅行速度
  • 21 区段管内工作组织
    • 21.1 区段管内工作概述
    • 21.2 区段管内工作量
    • 21.3 区段管内货物列车的铺画方案
  • 22 列车运行图编制
    • 22.1 列车运行图编制概述
    • 22.2 旅客列车运行图编制方法
    • 22.3 货物列车运行图编制方法
    • 22.4 分号列车运行图编制
    • 22.5 列车运行图指标和实行新图前的准备工作
阶段计划



  阶段计划是班计划分阶段的具体安排,由车站调度员编制。一般情况下,每班编制3-4个阶段计划,即   每个阶段计划为3-4h的工作安排。

1、到达列车的车次、到达时分、占用股道、编组内容和解体起迄时间。

2、出发列车的车次、出发时分、占用股道、编组内容及车流来源、编组起迄时间。

3、各货物作业地点装卸车的取送时间、取送辆数及挂运车次。

4、检修车、加冰车……等的取送时间和车数。

5、其他有关事项。



1、本阶段到达列车车次、时分及编组内容(确报)。

2、本阶段应编组出发列车车次、时分及机车来源。

3、本阶段内货场和专用线能装卸完毕车辆(重车分去向、空车分车种)情况。

4、调车场内现车情况,待解车列的现车情况。

5、调车机车在本阶段内是否需进行整备作业以及上一阶段作业结束时情况。

6、本阶段开始时到发线占用情况。

7、上级布置的重点事项。

依据资料

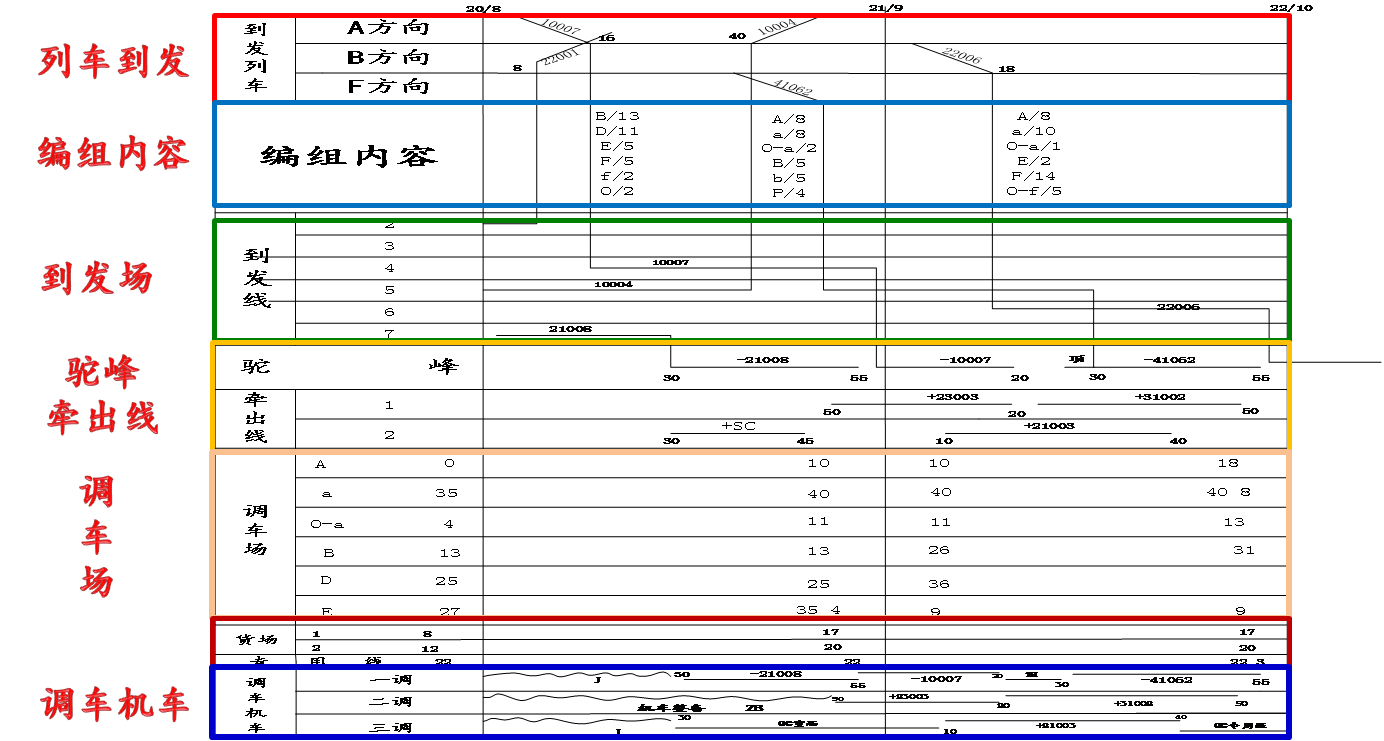

车站技术作业图表


  车站技术图表是车站调度员用以编制阶段计划和进行调度指挥的工具。它能将一个班的车站实际作业   情况记录下来,因而它又是进行车站工作分析的原始资料。所以,车站调度员应正确及时地填记技术作业   图表。


  它还能反映车站运用主要设备和作业的情况。由于各个车站设备不同,故技术作业图表的形式也有区   别,但其组成不外乎如下几项:

编制工具

1 、确定出发列车的车流来源


  出发列车车流来源必须按照调车场车流集结过程来确定,而不能像编制班计划一样,按车流集结过程   来确定车流来源。

  因为编制阶段计划比班计划的时间信息要求更加精细,所以它不能简单地按车辆接续时间来选择出发   列车所需的车流,而只能把列车开始编组前已解入调车场的车辆,作为出发列车的车流来源。其出发列车   车流来源,只能从在其开始编组前能解体的待解车列和能取回的待取车辆中选择。

编制方法


2 、调车机车运用计划


  调车机车运用计划用于合理安排每台调车机车在本阶段必须完成的调车工作以及这些调车工作的时     间,它是阶段计划中的关键内容。

  调车机车运用计划就每台调车机车分别编制,但应尽可能使各台调车机车的作业在内容和时间方面相   互配合。

(1) 驼峰机车


  驼峰机车主要任务是解体车列,但在空闲时,也可安排其他作业,特别是协助牵出线进行车列编组。   安排驼峰机车解体车列时,特别要注意与车列编组相配合,按照编组车列所需要的车流顺序解体车列。换   言之,驼峰机车解体车列的顺序要适应牵出线机车编组车列的需要。


(2) 牵出线机车


  其主要任务是及时完成列车编组工作,以确保按照列车运行图规定的时刻发出列车。当某个到达站的   车列已经完成集结过程,且出发场又有空闲线路时,应及时安排机车进行编组作业,以便及时腾空调车     线,保证驼峰不间断工作。

(3) 取送调车机车

  取送调车机车运用计划主要是安排本阶段内取送车辆的地点和起讫时间。

3 、到发线运用计划


  到发线运用计划是规定本阶段内所有到发列车占用到、发场线路的计划。编制到发线运用计划时,主   要应考虑下列因素。

(1) 紧凑使用到发线

  安排到、发列车占用到发线时,应充分利用每一条线路的能力,尽量减少空费时间,但是也应适当留   有余地。

  为了充分挖掘到发线的潜力,增加到发线的通过能力和调整使用的机动性,必要时也可以安排长度较   短且出发时刻相近的两列列车合用一条出发线,以及利用客车到发线或正线接发货物列车,但应以不影响   客车到发和列车通过为原则。

(2) 减少交叉干扰

  编制到发线运用计划时,应当根据到发场咽喉布置情况,分析列车到发时间以及有关的编组或解体作   业时间,合理地安排各次列车占用的到发线,以减免列车到发与调车作业进路的交叉干扰。
