1.列车到达技术站或列车编组完了后,须在技术站的到达场、出发场或到发场上对列车办理一系列的技 术作业。
2.虽然各种列车所需办理的作业内容和要求不完全相同,但下列的一些技术作业都是必须办理的。
一.车辆的技术检查和修理
(1)由于列车重量大、速度高,在运行中冲击力大,车辆的走行、连接部分可能发生损坏,零件可能磨 耗多或丢失、车辆的制动部分可能动作失灵,所以经过一段长距离运行后,需要进行技术检查和修理。 该作业由列检所的检车员负责。
(2)在列车进站时,检车员应提前到规定线路接车,检车列车走行状况。列车停妥试风后,摘去机车并 在车列两端插上安全防护信号,然后分段同时检查车辆走形部分、车钩及制动装置。
(3)对于可以在规定时间内进行不摘车修理的故障,即在到发线修理。对于必须摘车修理的车辆,应插 上扣修票,注明故障内容及送修地点,并填发扣修车通知单,通知有关人员及时甩车。
二.车辆的货运检查及整理
(1)车辆经过一段长距离运行后,货物装载状态可能发生变化,需要进行装载整理。这项作业由货运检 车员负责。
(2)在列车到达前,货运检车员应在列车尾部停车点接车,在列车进站走行中观察货物装载状况。
(3)列车停妥后,货运检查员从车列两侧检查无盖货车上的货物装载和篷布情况,棚车的铅封、车门、 车窗、车体等有无异常状态,罐车有无渗漏,超限货物的状态是否符合挂运电报和记录内容等,发现问 题立即消除,如不能继续运行,应报告有关人员甩车处理。
三.车号员核对现车
(1)车号员将列车编组顺序表中的内容与车列中的机车、车辆实际状况进行逐项对照、修改,补充列车 编组顺序表中的记载,使之与实际状况相符的工作,称为核对现车。
四.车列及票据的交接
(1)为避免车辆挂错,列车编组顺序表内有记载,必须与车列及货运票据相符。因此,到达司机和车 站,车站和出发司机间必须办理票据交接,并按票据核对现车。
五.列尾装置技术作业
(1)列尾装置是列车的主要标志,《技规》规定:半自动闭塞区段货物列车尾部须挂列尾装置,其他区 段货物列车尾部宜挂列尾装置。
(2)列车到达前,列尾作业员根据列车运行计划,提前与车站值班员联系,确定到达时刻和接车线路。
(3)列车到达后,列尾作业员关闭折角塞门、摘开主机风管,取下尾部主机,送列尾装置检测室检测、 修理和进行电池充电。
六.摘挂机车或机车乘务组换班

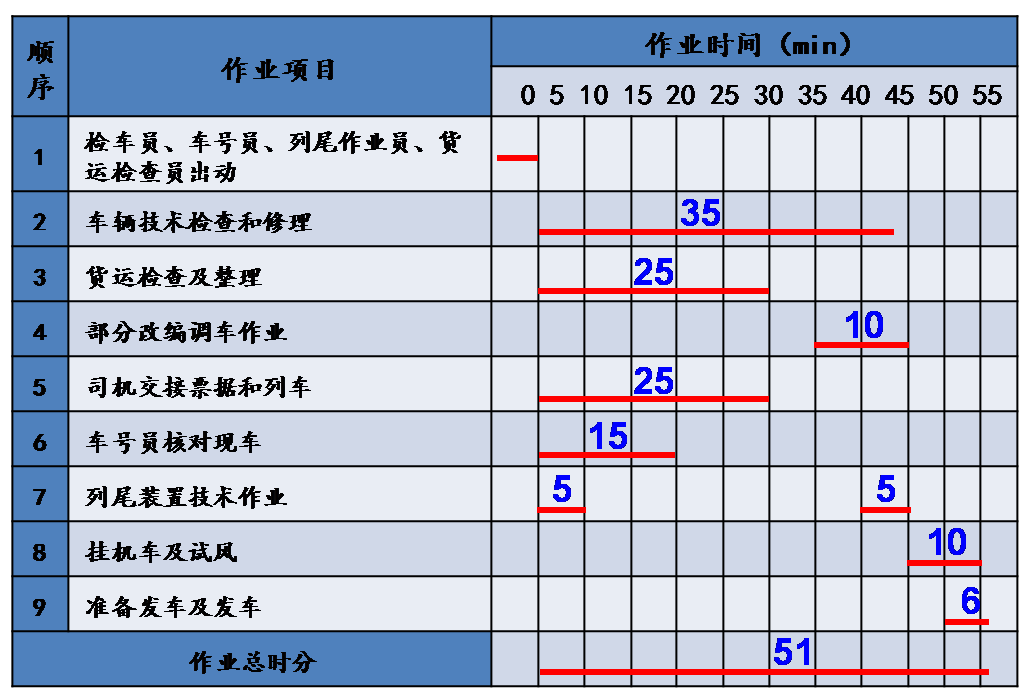

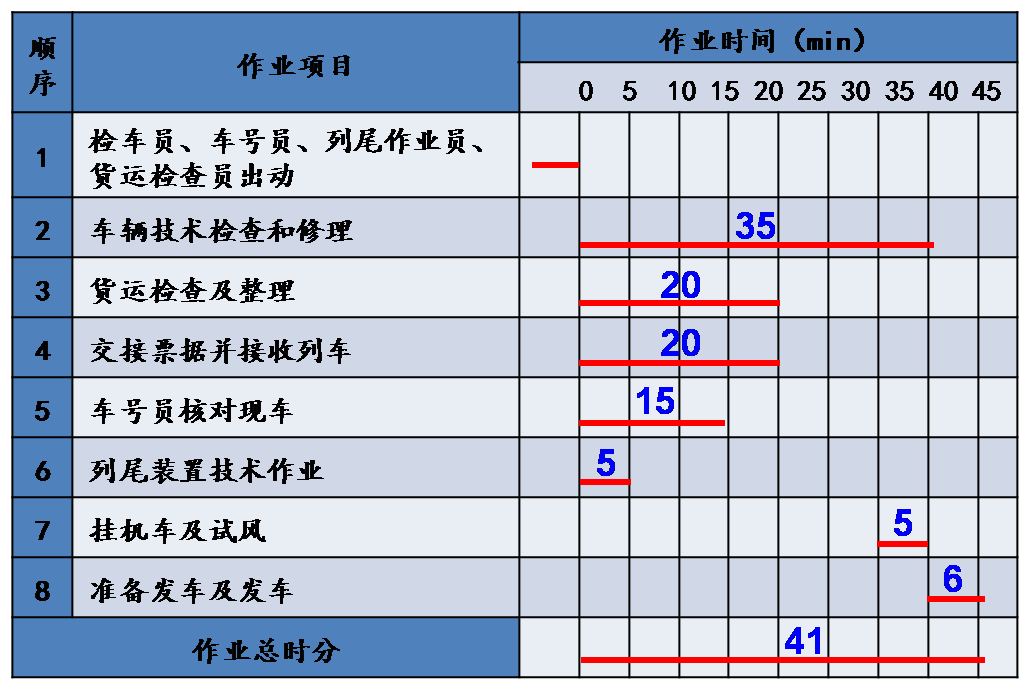

(1)根据各种列车的不同要求,车站应在查定各项作业时间标准的基础上,分别编制各种列车的技术作 业过程,以协调各部门、各工种人员的工作,缩短列车技术作业总时间。
◆ 此外,除了这些基本技术作业外,不同类型的列车还需要办理其他一些必要技术作业;

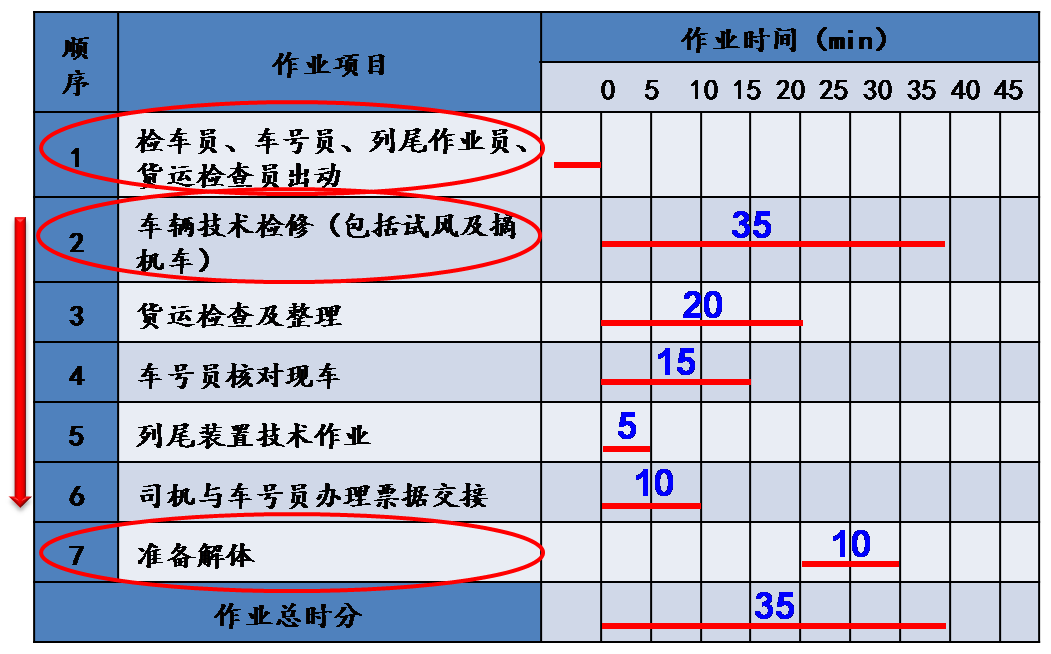

无改编中转作业实际上是将到达作业与出发作业结合起来进行,但因不改变列车编组内容,故又具有如下特点:
1、免除了准备解体、编制列车编组顺序表等有关作业;
2、车列票据可由到达司机与出发司机直接在现场办理交接;
3、机车采用循环运转制时,在基本段不更换机车,只在车站线路上进行机车整备作业。

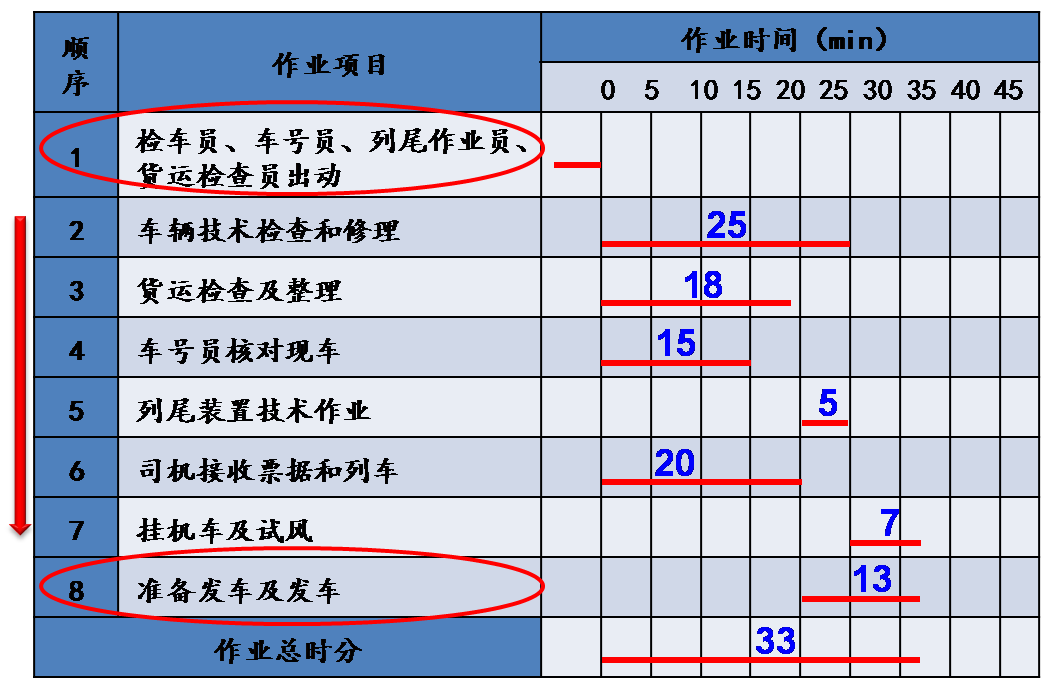

部分改编中转列车除需办理与无改编中转列车相同的各项作业外,按下列不同情况还须进行一定的调车作业:
1、变更列车重量时,需进行减轴或补轴的调车作业;
2、换挂车组时,需进行摘车和挂车的调车作业。
