案例1

已知某工程¢700圆形雨水检查井1座,做法见标准图集97S201,如下图管径D为400MM,深度1.5m,求检查井工程量。

案例解答:
序号 | 项目名称 | 单位 | 数量 |

1 | 检查井清单量 | 座 | 1 |
检查井定额量 | M3 | 1.063 |
井筒检查井砌筑定额量=3.14× [(0.35+0.24)2-3.52]×1.5=1.063 M3但是
在清单的工作内容中我们发现清单造价包含了从土方到抹灰整个施工过程,而定额只包
含了其中部分工序,因此,完整的检查井包含以下定额内容及相应工程量(按江西2005
综合定额量):
1、人工挖基坑 5.573 M3
2、回填土 3.78 M3
3、原土打夯 1.496 M2
4、人工运土方 1.793 M3
5、钢管里脚手架 4.93 M2
6、砖砌圆形检查井 0.943 M3
7、预制井盖木模 0.043 M3
8、预制井圈木模 0.061 M3
9、预制圆钢Φ10以内 0.0158T
10、混凝土流槽^C10/40 0.059 M3
11、混凝土井盖^C25/20 0.043 M3
12、混凝土井圈^C25/20 0.061 M3
13、井圈接头灌缝 0.061 M3
14、井盖、井圈运输 0.104 M3
15、井盖、井圈安装 0.103 M3
16、混凝土底板 0.105 M3
17、井内、流槽抹1:2.5水泥砂浆 1.176 M2
18、内壁水泥砂浆勾缝 1.715 M2

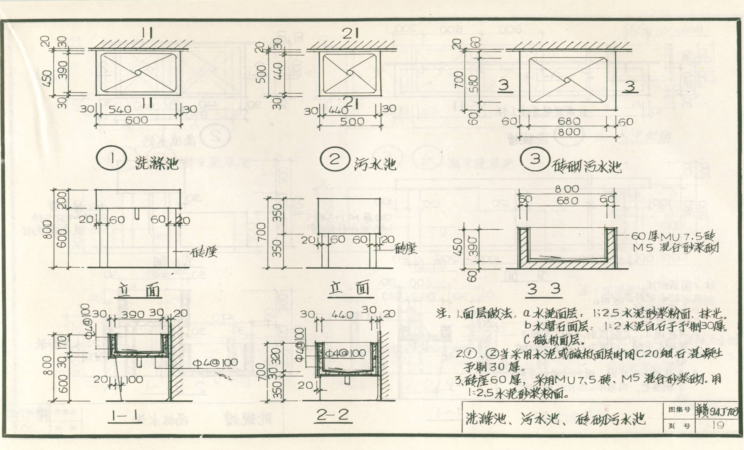

案例2:
某办公楼钢筋混凝土洗涤池1个(详见赣94J703 1/19,如下图),瓷板面层,求洗涤池工程量。

任务解答:
序号 | 项目名称 | 单位 | 数量 |
1 | 洗涤池清单量 | 座 | 1 |
2 | 洗涤池预制砼定额量 | M3 | 0.018 |
洗涤池预制砼=(0.44×2+0.54×2)×0.17×0.03+0.6×0.45×0.03=0.0181≈0.018
同样的在清单的工作内容中我们发现清单造价包含了从砌砖到预制砼制作、安装、运输以及贴瓷片等整个施工过程,而定额只包含了其中部分工序,因此完整的洗涤池包含以下定额内容及相应工程量(按江西2005综合定额量):
序号 | 项目名称 | 单位 | 数量 |
1 | 砖砌池脚 | M3 | 0.024 |
2 | 水池木模 | M3 | 0.055 |
3 | 预制圆钢Φ4 | T | 0.001 |
4 | 细石混凝土水池制作 | M3 | 0.018 |
5 | 水池安装 | M3 | 0.018 |
6 | 水池灌缝 | M3 | 0.018 |
7 | 水池、池脚粉水泥砂浆1:2.5 | M2 | 0.098 |
8 | 水池贴瓷板 | M2 | 0.092 |
案例3:

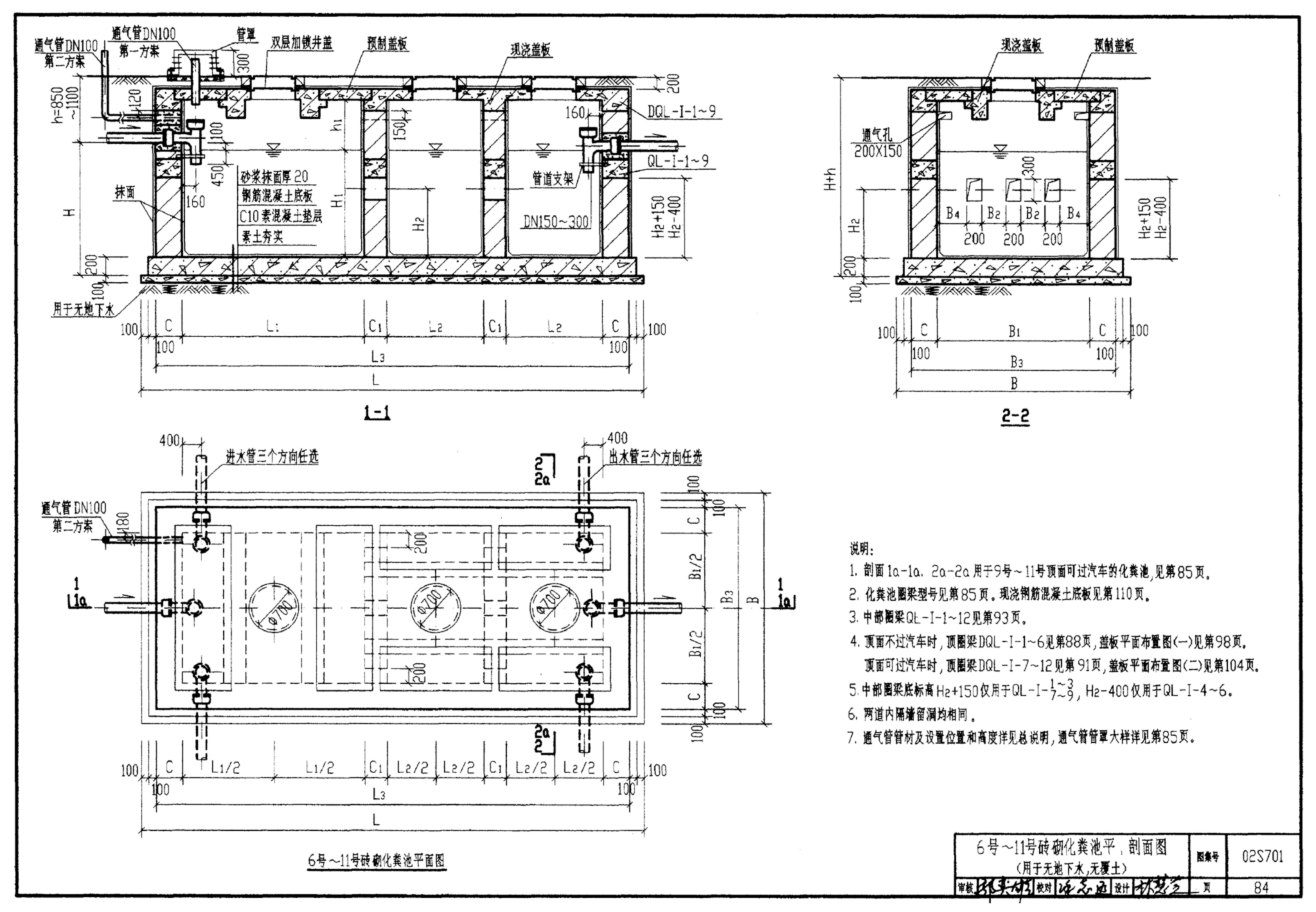

某化粪池工程如图所示,6#砖砌化粪池(池顶不覆土,无地下水,不通车),求化粪池工程量。

案例解答:
序号 | 项目名称 | 单位 | 数量 |

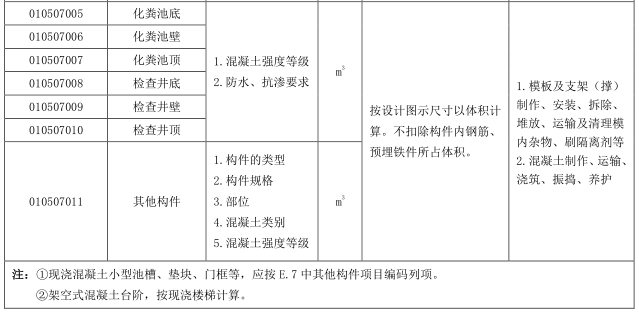

1 | 化粪池清单量 | 座 | 1 |
化粪池定额量 | M3 | 1.063 |
检查井砌筑定额量=1.058 M3
但是在清单的工作内容中我们发现清单造价包含了从土方到抹灰整个施工过程,而定额只包含了其中部分工序,因此,完整的检查井包含以下定额内容及相应工程量(按江西2005综合定额量):
1-27 | 人工挖基坑 | 100m3 | 0.731 |
1-33 | 回填土,夯填 | 100m3 | 0.393 |
1-34 | 原土打夯 | 100m2 | 0.15 |
1-35 | 平整场地 | 100m2 | 0.63 |
1-36 | 人工运土方 | 100m3 | 0.338 |
1-37×2 | 人工运土方每增加20m | 100m3 | 0.338 |
3-22 | 钢管里脚手架 | 100m2 | 0.453 |
4-91换 | 砖砌池壁^水泥砂浆M7.5 | 10m3 | 1.058 |
5-165 | 预制平板木模 | 10m3 | 0.038 |
5-197 | 预制井盖木模 | 10m3 | 0.011 |
5-198 | 预制井圈木模 | 10m3 | 0.013 |
5-237 | 池底木模,木撑 | 100m2 | 0.024 |
5-248 | 池盖木模,木撑 | 100m2 | 0.071 |
5-270 | 现浇钢筋Φ10以内 | t | 0.201 |
5-277 | 预制钢筋Φ10以内 | t | 0.034 |
5-278 | 预制钢筋Φ10以外 | t | 0.019 |
5-368换 | 混凝土预制平板^C25/10 | 10m3 | 0.038 |
5-393换 | 混凝土预制井盖^C25/20 | 10m3 | 0.011 |
5-394换 | 混凝土预制井圈^C25/20 | 10m3 | 0.013 |
5-395换 | 混凝土池底^C25/40 | 10m3 | 0.211 |
5-397换 | 混凝土池盖^C25/40 | 10m3 | 0.066 |
5-438 | 平板接头灌缝 | 10m3 | 0.038 |
5-444 | 井圈接头灌缝 | 10m3 | 0.012 |
6-1 | 平板运输1km内 | 10m3 | 0.038 |
6-37 | 井盖、井圈运输1km内 | 10m3 | 0.024 |
6-266 | 平板安装 | 10m3 | 0.038 |
6-293 | 井盖、井圈安装 | 10m3 | 0.024 |
8-7换 | 碎石基础垫层 | 10m3 | 0.14 |
8-13换 | 混凝土基础垫层C10 | 10m3 | 0.01 |
8-16换 | 水泥砂浆找平层1:2.5 | 100m2 | 0.14 |
8-20换 | 池底抹防水砂浆厚20 1:2.5 | 100m2 | 0.083 |
9-162换 | 玛蹄脂填缝10×80 | 100m | 0.093 |
11-22换 | 池壁抹防水砂浆厚20 1:2.5 | 100m2 | 0.469 |
实战训练:
项目:※住宅楼(图纸见附教材光盘)检查井工程量
计算。
实施步骤参照附录6:团队组织实战训练方案
任务书及评价表见下:
任务书
类别 | 选择 | 备注 |
任务类别 |
| 招标书,投标书 |
进度要求 |
| 编制完成的时间限制 |
采用模式 |
| 清单模式,定额模式 |
采用的定额和计算规则 |
| 定额的地域和版本号 |
计算范围 |
| 本次需要计算的范围 |
不计算的范围 |
| 不需要计算的范围 |
汇总形式 |
| 按分层汇总,按分部汇总 |
采用的规范 |
| 设计所采用的施工规范和图集,例如88J1等图集 |
评价(评价填写:“满意”或“有待提高”) (5分钟)
能 力 目 标 | 能 力 | 自我评价 | 小组成员评价 |
解决问题的能力 | 正确识读施工图纸的能力 |
|
|
能正确运用计算规则的能力 |
|
|
根据地质、水文、气候、当地人力条件准确选择平整场地施工方案的能力 |
|
|
发现问题和解决问题的能力 |
|
|
团队协作的能力 | 计划与组织活动的能力 |
|
|
自我管理的能力 |
|
|
沟通、交流的能力 |
|
|
知识迁移的能力 | 因施工方案改变,解决问题的能力 | 能从施工的角度考虑平整场地的作用、计算范围 |
|
|
项目成果的迁移能力 | 对项目进行总结、分析(将项目成果运用到新任务) |
|
|
