清单计算规则



定额计算规则
1.综合脚于架。 综合脚于架按设计图示尺寸以建筑面积计算。
2.单项脚于架。
(1)外脚于架、整体提升架按外墙外边线长度(含墙垛及附墙井道)乘以外墙高度以面积计算。
(2)计算内、外墙脚于架时,均不扣除门、窗、洞口、空圈等所占面积。同一建筑物高度不同时,应按不同高度分别计算。
(3)里脚于架按墙面垂直投影面积计算。
(4)独立柱按设计图示尺寸,以结构外国周长另加3.6m乘以高度以面积计算。执行双排外脚于架定额项目乘以系数。
(5)现浇钢筋混凝土梁按梁顶面至地面(或楼面)间的高度乘以梁净长以面积计算。执行双排外脚 于架定额项目乘以系数。
(6)满堂脚于架按室内净面积计算,其高度在3.6m~5.2m之间时计算基本层,5.2m以外,每增加1.2m计算一个增加层,不足0.6m按一个增加层乘以系数0.5 计算。计算公式如下:满堂脚于架增加层= (室内净高-5.2)/1.2。
(7)挑脚于架按搭设长度乘以层数以长度计算。
(8)悬空脚于架按搭设水平投影面积计算。
(9)吊篮脚于架按外墙垂直投影面积计算,不扣除门窗洞口所占面积。
(10)内墙面粉饰脚于架按内墙面垂直投影面积计算,不扣除门窗洞口所占面积。
(11)立挂式安全网按架网部分的实挂长度乘以实挂高度以面积计算。
(12)挑出式安全网按挑出的水平投影面积计算。
(13)烟囱、水塔脚于架,区分不同搭设高度,以座计算。
(14)电梯脚于架按单孔以座计算。
(15)砌筑贮仓脚于架,不分单筒或贮仓组均按贮仓外边线周长,乘以设计室外地坪至贮仓上口之 间高度,以面积计算。
(16)贮水(油)池脚于架,按外壁周长乘以室外地坪至池壁顶面之间的高度,以面积计算。
(17)设备基础(块体)脚于架,按其外形周长乘以地坪至外形顶面边线之间的高度,以面积计算。
3.其他脚于架。
电梯井架按单孔以"座"计算。
案例1:
计算图示建筑内墙粉饰脚手架工程量,墙厚240mm,层高3000mm,板厚100mm。

解:
S=((4.5-0.24)+(3-0.24)) ×2×(3-0.1)=40.72(m2)
案例2:

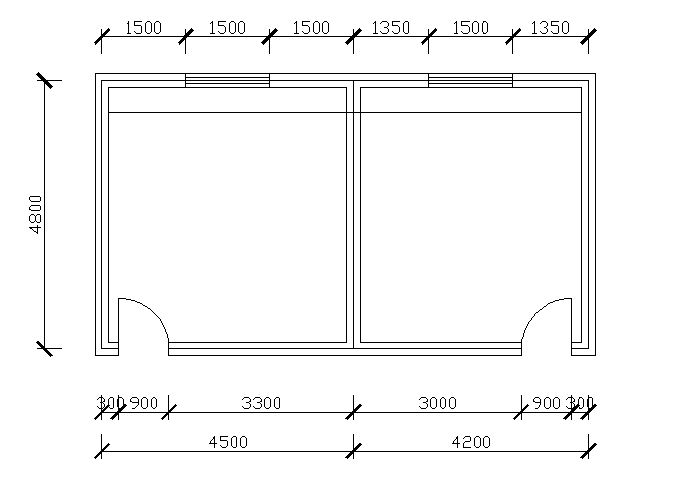

某单层建筑物外墙轴线尺寸如图所示,墙厚均为200,层高4.5m,板厚100mm,计算独立柱装饰脚手架工程量。

解:
S =(0.4×4+3.6)×(4.5-0.1)=22.88(㎡)
案例3:
某建筑平面图如下图所示,墙厚均为240mm,层高4200mm,试计算其满堂脚手架工程量。(轴线居中)

解
S=((4.8-0.24)+(4.2-0.24)+(4.2-0.24)+(3.6-0.24)) ×2=31.68(m2)
案例4:
某建筑平面图如下图所示,墙厚均为240mm,层高3000mm,试计算其外墙粉饰脚手架工程量。(轴线居中)

解:S=(4.5+4.2+4.8+0.24×2)×2×3=83.88(m2)
任务工作单
序号 | 项目名称 | 单位 | 数量 | 工程量计算式 |
1 | 外墙脚手架 | 100㎡ | 0.84 | S=83.88 |
实战训练:
项目:※住宅楼(图纸见教材所附光盘)装饰脚手架工程量计
算。
实施步骤参照附录6:团队组织实战训练方案
任务书及评价表见下:
任务书
类别 | 选择 | 备注 |
任务类别 |
| 招标书,投标书 |
进度要求 |
| 编制完成的时间限制 |
采用模式 |
| 清单模式,定额模式 |
采用的定额和计算规则 |
| 定额的地域和版本号 |
计算范围 |
| 本次需要计算的范围 |
不计算的范围 |
| 不需要计算的范围 |
汇总形式 |
| 按分层汇总,按分部汇总 |
采用的规范 |
| 设计所采用的施工规范和图集,例如88J1等图集 |
评价(评价填写:“满意”或“有待提高”) (5分钟)
能 力 目 标 | 能 力 | 自我评价 | 小组成员评价 |
解决问题 的能力 | 正确识读施工图纸的能力 |
|
|
能正确运用计算规则的能力 |
|
|
根据不同施工图准确计算装饰脚手架工程量的能力 |
|
|
发现问题和解决问题的能力 |
|
|
团队协作 的能力 | 计划与组织活动的能力 |
|
|
自我管理的能力 |
|
|
沟通、交流的能力 |
|
|
知识迁移 的能力 | 因装饰实体施工方案不同解决问题的能力 | 能从施工的角度考虑脚手架的作用、计算范围 |
|
|
项目成果的迁移能力 | 对项目进行总结、分析 |
|
|
