清单计算规则

定额计算规则
1.玻璃幕墙中的玻璃按成品玻璃考虑;幕墙中的避雷装置已综合,但幕墙的封边、封顶的费用另行计算。型钢、挂件设计用量与定额取定用量不同时,可以调整。
2.幕墙饰面中的结构胶与耐候胶设计用量与定额取定用量不同时,消耗量按设计计算的用量加15%的施工损耗计算。

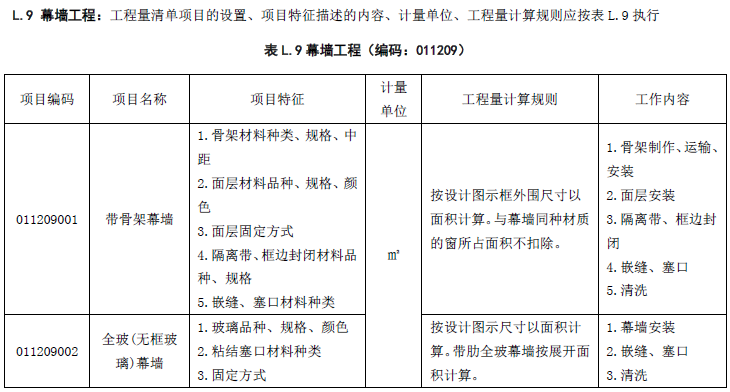

3.玻璃幕墙设计带有平、推拉窗者,并入幕墙面积计算,窗的型材用量应予以调整,窗的五金用量相应增加,五金施工损耗按2%计算。

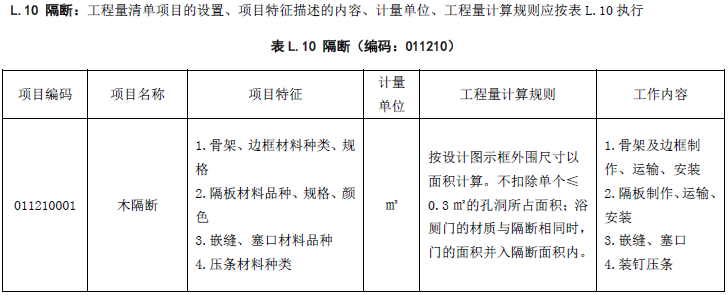

4.面层、隔墙(间壁)、隔断(护壁)项目内,除注明者外均未包括压边、收边、装饰线(板),如设计要求时,应按照本定额“第十五章其他装饰工程”相应项目执行;浴厕隔断已综合了隔断门所增加的工料。
5.隔墙(间壁)、隔断(护壁)、幕墙等项目中龙骨间距、规格如与设计不同时,允许调整。
6.玻璃幕墙、铝板幕墙以框外围面积计算;半玻璃隔断、全玻璃幕墙如有加强肋者,工程量按其展开面积计算。

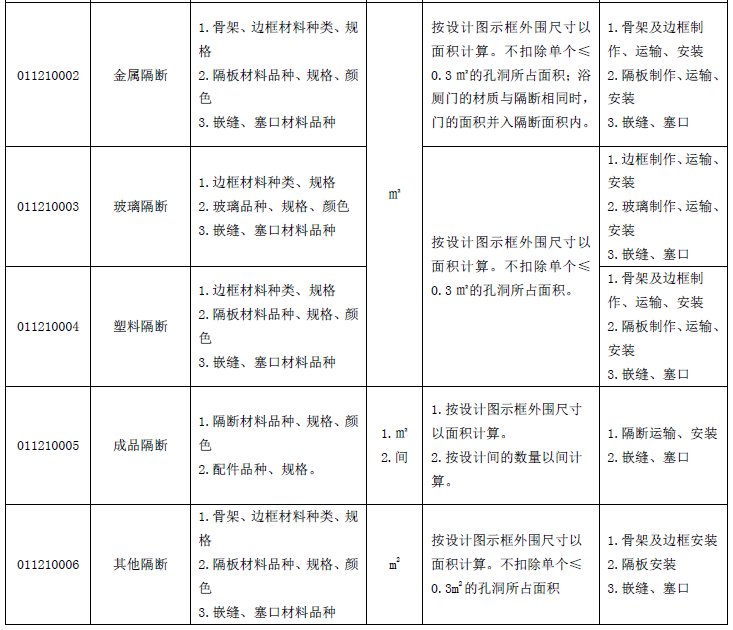

7.隔断按设计图示框外围尺寸以面积计算,扣除门窗洞及单个面积>0.3m²的孔洞所占面积。
案例1:

计算图示卫生间隔断工程量,隔断高1800mm,墙厚均为200mm,轴线均居中。

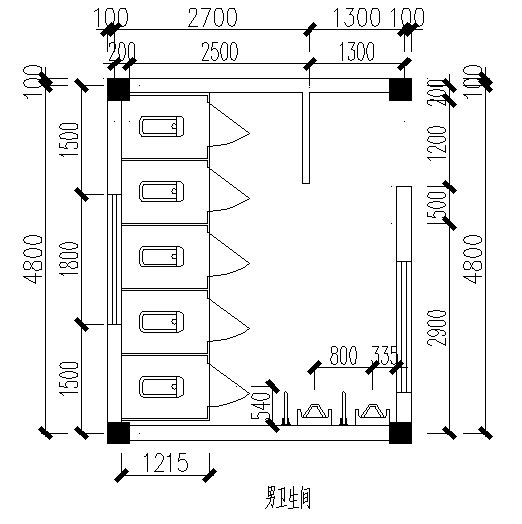

解:卫生间隔断工程量
S=[(4.8-0.2)+1.215×6+0.54×2]×1.8=23.35(㎡)
案例2:

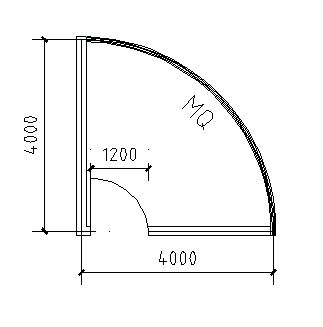

某三层建筑物外墙各层平面如图所示,墙厚均为200,层高4米,轴线居中,计算其玻璃幕墙的工程量。

解:
S=1×8.8×4×3=105.6(㎡)
注:这里乘3是因为有三层。
案例3:
某五层建筑每层平面如下图所示,墙厚均为240,层高3300mm,试计算幕墙工程量。(轴线居中)(20分钟)

解:
S=[2π×(4+0.24)]/4×3.3×5=109.89(m2)任务工作单
序号 | 项目名称 | 单位 | 数量 | 工程量计算式 |
1 | 幕墙 | ㎡ | 109.89 | S=(2π×4.24)/4×3.3×5 |
实战训练:
项目:※住宅楼(图纸见教材所附光盘)卫生间隔断工程量计算。
实施步骤参照附录6:团队组织实战训练方案
任务书及评价表见下:
任务书
类别 | 选择 | 备注 |
任务类别 |
| 招标书,投标书 |
进度要求 |
| 编制完成的时间限制 |
采用模式 |
| 清单模式,定额模式 |
采用的定额和计算规则 |
| 定额的地域和版本号 |
计算范围 |
| 本次需要计算的范围 |
不计算的范围 |
| 不需要计算的范围 |
汇总形式 |
| 按分层汇总,按分部汇总 |
采用的规范 |
| 设计所采用的施工规范和图集,例如88J1等图集 |
评价(评价填写:“满意”或“有待提高”) (5分钟)
能 力 目 标 | 能 力 | 自我评价 | 小组成员评价 |
解决问题 的能力 | 正确识读施工图纸的能力 |
|
|
能正确运用计算规则的能力 |
|
|
根据不同做法准确计算幕墙工程量的能力 |
|
|
发现问题和解决问题的能力 |
|
|
团队协作 的能力 | 计划与组织活动的能力 |
|
|
自我管理的能力 |
|
|
沟通、交流的能力 |
|
|
知识迁移 的能力 | 因不同隔断与门的材质解决隔断与门的划分问题 | 能从施工的角度考虑隔断与幕墙的作用、计算范围 |
|
|
项目成果的迁移能力 | 对项目进行总结、分析 |
|
|
