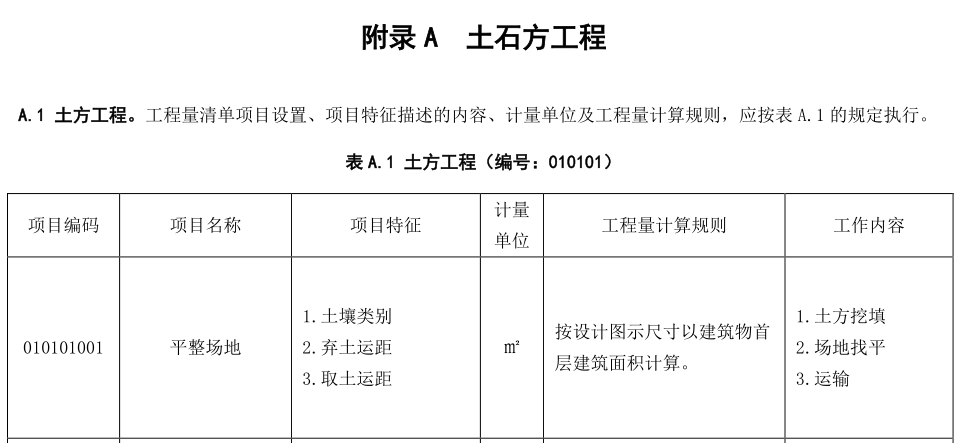

清单计算规则

定额计算规则
平整场地,系指建筑物所在现场厚度≤±30cm的就地挖、填及平整。挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地。
案例1:

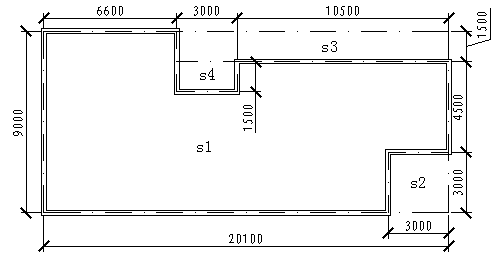

试计算图示建筑物场地平整的工程量,墙厚均为240mm,轴线均在中。

案例解答:
①底层建筑面积:
S底建= 30.24×48.24-6×6×2-23.76×12
= 1101.66(㎡)
②外墙外边线长度:
L外外 = (30.24 + 48.24)×2 + 12×2
= 180.96(㎡)
人工场地平整工程量:
清单量:S平 = S底建= 1101.66(㎡)

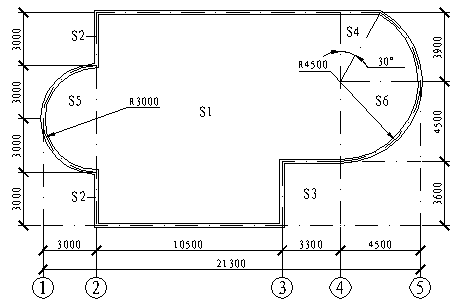

案例2:
某单层建筑物外墙轴线尺寸如图所示,墙厚均为240,轴线坐中,计算人工场地平整的工程量。

解:工程量清单人工平整场地面积:
S = S1-S2-S3-S4
=20.34×9.24-3×3-13.5×1.5 -2.76×1.5
=154.552(㎡)
定额中人工平整场地为:
如图所示为往外扩2m的大样图

S=S1—S2—S3=24.34×13.24
-13.5×1.5—3×3=293㎡
答:清单工程量为 154.552㎡
定额工程量为293㎡。

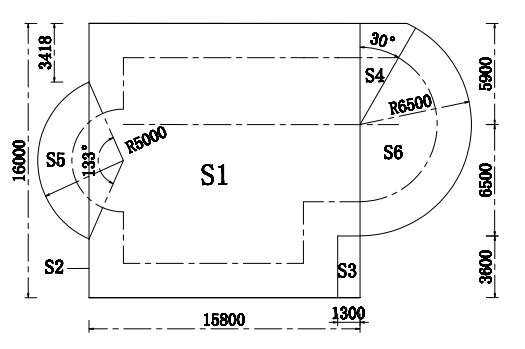

案例3:
某五层建筑物的各层建筑面积一样,底层外墙尺寸如图所示,墙厚均为240,计算人工平整场地的工程量。(轴线坐中)

解:用面积分割法进行计算:
1、②、④轴线间矩形面积
S1 = 13.8×12.24 = 168.912(㎡)
2、S2 = 3×0.12×2 = 0.72(㎡)
3、扣除S3 = 3.6×3.18 = 11.448(㎡)
4、三角形S4 =0.12×2.25+2.25×2.25 ×1/2=4.654(㎡)
5、半圆S5 = 3.14×3.122×0.5= 15.283(㎡)
6、扇形S6 = 3.14×4.622×150o/360o = 27.926(㎡)
工程量清单人工平整场地面积:
S = S1+S2-S3 + S4 + S5 + S6 = 168.912+0.72-11.448+4.654+15.283+27.926
= 206.047㎡
定额中人工平整场地为:
如图所示为往外扩2m的大样图

S1=15.8×16.24=256.6㎡
S2=3.42×0.12×2=0.82㎡
扣除S3=1.3×3.6=4.68㎡
三角形S4=(2.25
+0.12+2)2×1/
×0.5=10.45㎡
弧形S5=3.14×5.12²×133°/360°—2×(16/2—3.42)=21.25㎡
扇形S6=3.14×6.62²×150°/360°=57.34″㎡
总面积为:
S=S1+S2—S3+S4+S5+S6=256.6+0.82—4.68+10.45+21.25+57.34
=341.78㎡
答:清单工程量为206.047㎡
定额工程量为341.78㎡。
实战训练:
项目:计算※住宅楼(图纸见附教材光盘)人工平整场地工程量。
实施步骤参照附录6:团队组织实战训练方案
任务书及评价表见下:
任务书
类别 | 选择 | 备注 |
任务类别 |
| 计算人工平整场地工程量 |
进度要求 |
| 编制完成的时间限制 |
定额计算规则 |
| 注意定额与清单的区别 |
清单计算规则 |
| 注意定额与清单的区别 |
定义 |
| 定额中的定义 |
注意事项 |
| 当遇到挖基坑时如何计算 |
评价(评价填写:“满意”或“有待提高”) (5分钟)
能 力 目 标 | 能 力 | 自我 评价 | 小组成员评价 |
解决问题的能力 | 正确识读施工图纸的能力 |
|
|
能正确运用计算规则的能力 |
|
|
根据地质、水文、气候、当地人力条件准确选择平整场地施工方案的能力 |
|
|
发现问题和解决问题的能力 |
|
|
团队协作的能力 | 计划与组织活动的能力 |
|
|
自我管理的能力 |
|
|
沟通、交流的能力 |
|
|
知识迁移的能力 | 因施工方案改变,解决问题的能力 | 能从施工的角度考虑平整场地的作用、计算范围 |
|
|
项目成果的 迁移能力 | 对项目进行总结、分析(将项目成果运用到新任务) |
|
|
