中国台湾省核电厂概况
台湾省,简称“台”,是中华人民共和国省级行政区[1]。台湾省会台北,位于中国东南沿海的大陆架上,东临太平洋,西隔台湾海峡与福建省相望;北濒东海,南界巴士海峡与菲律宾群岛相对。台湾省由中国第一大岛台湾岛与兰屿、绿岛、钓鱼岛等附属岛屿和澎湖列岛组成。 纵跨温带与热带。人口约2341万,超过70%集中在西部5大都会区,其中台北都会区最大。
中国台湾省在运行和退役核电机组概况如表1所示。
截止2022年2月26日,中国台湾省在运行核电机组均为3台。分别是核二厂2号机组,核三厂1、2号机组。
截止2022年2月26日,中国台湾省退役核电机组共3台,分别是核一厂1、2号机组,核二厂1号机组。
表1 中国台湾省核电厂信息表
| 电厂名称 | 省份 | 机组电功率 | 堆型 | 运营商 | 商运/退役时间 |
| 核一厂1#金山 | 台湾 | 636 MWe | BWR (GE/ABB) | 台电公司 | 1978-12-10 2018-12-05 |
| 核一厂2#金山 | 台湾 | 636 MWe | BWR (GE/ABB) | 台电公司 | 1979-07-15 2019-07-15 |
| 核二厂1#国圣 | 台湾 | 985 MWe | BWR(westinghouse) | 台电公司 | 1981-12-28 2021-07-02 |
| 核二厂2#国圣 | 台湾 | 985 MWe | BWR(westinghouse) | 台电公司 | 1983-03-16 2023-03-14 |
| 核三厂1#马鞍山 | 台湾 | 951 MWe | PWR (GE/ABB) | 台电公司 | 1984-07-27 |
| 核三厂2#马鞍山 | 台湾 | 951 MWe | PWR (GE/ABB) | 台电公司 | 1985-05-18 |
台湾第一核能发电厂又称金山核电站,简称核一厂,位于新北市石门区的一个天然峡谷,两台机组均采用美国通用电气公司的第二代BWR-4型沸水堆,单机组功率646MW。核一厂于1970年批准兴建,1号机组于1972年6月开始施工,1975年11月并网,1978年12月10日商运,2018年12月5日退役,服役期限40年。核一厂2号机组于1973年12月年开始施工,1978年12月并网,1979年7月15日商运,2019年7月15日退役,服役期限40年。因此,核一厂不仅是我国第一座核电站,也是我国第一座进入退役阶段的核电站。

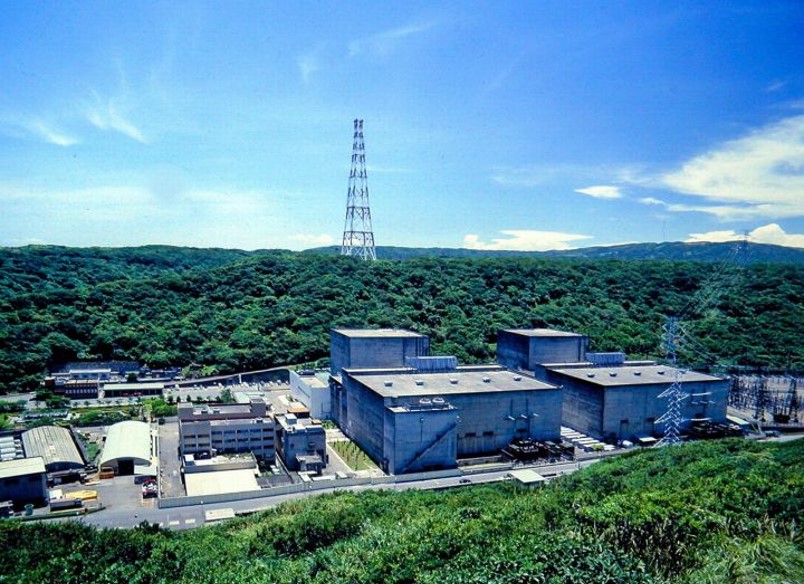

图1 台湾第一核能发电厂(金山核电站)外景
台湾第二核能发电厂简称核二厂,位于新北市万里区和金山区之间的国圣埔,又称为国圣核电站。两台机组均采用美国通用电气公司的第二代BWR-6型沸水堆,单机组功率985MW。核二厂于1974年9月开工兴建,1号机组于1975年11月开始施工,1981年5月并网,1981年12月商运。2号机组于1976年3月年开始施工,1982年6月并网,1983年3月商运。核二厂两台机组设计寿命均为40年。

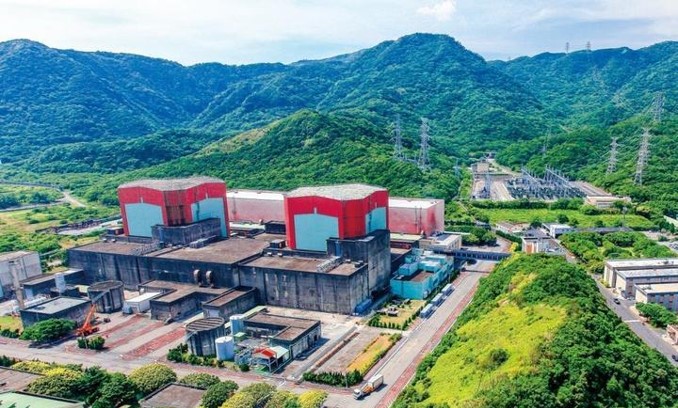

图2 台湾第二核能发电厂(国圣核电站)外景
2020年10月20,台湾原子能委员会审查通过了核二厂退役计划。核二厂1号机组于2021年7月2日因乏燃料池容量已满而永久停止运行,比计划退役时间提前了6个月。2号机组将于2023年3月14日退役。
台湾第三核能发电厂简称核三厂,又称马鞍山核电站,地处台湾最南端恒春半岛上,在屏东县境内垦丁国家公园的南湾海域。核三厂两台机组均采用美国西屋公司开发的Model312三环路压水堆,单机组功率951MW。核三厂一号机组于1978年8月开始施工,1984年5月并网,1984年7月商运。二号机组则于1979年2月年开始施工,1985年2月并网,1985年5月商运。核三厂两台机组设计寿命均为40年;将分别在2024年7月26日和2025年5月17日退役。

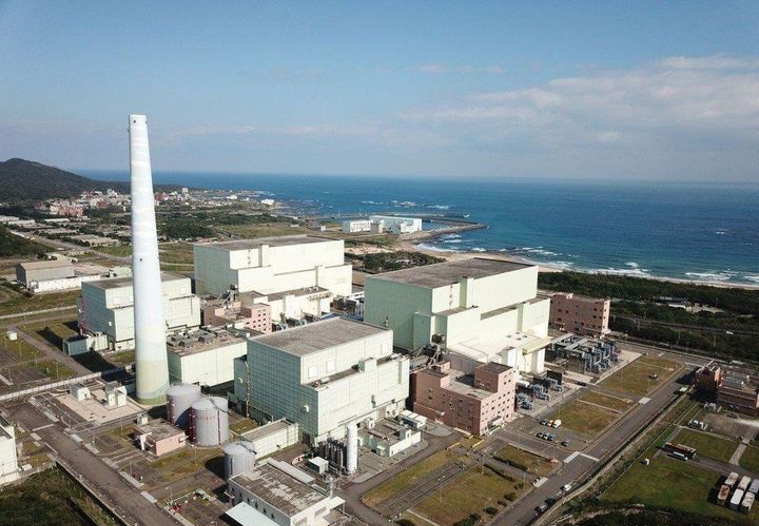

图3 台湾第三核能发电厂(马鞍山核电站)外景
台湾第四核能发电厂,简称核四厂,位于新北市贡寮liáo区龙门里,又称龙门核电站。核四厂的两台机组采用美国通用电气公司和日本东芝、日立公司联合开发的第三代先进沸水堆ABWR,单机组功率1350MW,设计寿命40年。核四厂早在1980年就开始规划,1999年3月17日动工兴建,2014年1号机组基本完工。受民众反核和政治因素影响,历经30多年的兴建、停建风波,核四厂于2015年7月1日完工;一直处于封存状态,一天都未投入使用。

图4 台湾第四核能发电厂(龙门核电站)外景
