当拱桥的跨径不是很大、拱圈净高较小或孔数不多时,可以采用就地浇注方法来进行拱圈施工。就地浇注方法可以分为两种:拱架浇注法和悬臂浇注法。
一、拱架
1、拱架的结构类型
(1)、按使用材料分:木拱架、钢拱架、扣件式钢管拱架、斜拉式贝雷平梁拱架、竹拱架、竹木混合拱架、钢木组合拱架以及土牛胎拱架等多种形式;
(2)、按结构形式可分:排架式、撑架式、扇形式、桁架式、组合式、叠桁式、斜拉式。
2、拱架的构造
(1)、木拱架:一般有排架式、撑架式、扇形式、叠桁式、木桁架式。拱架尺寸和形状要符合设计要求,立柱位置准确且保持直立,各杆件连接接头要紧密,支架基础牢固,如图14-1所示。

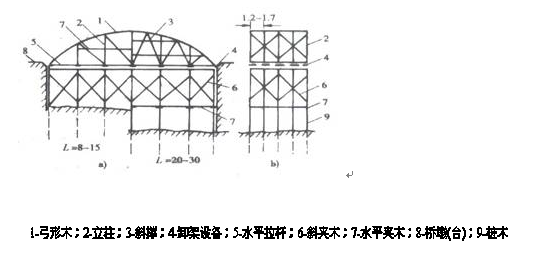

图14-1立柱式木拱架

(2)、钢拱架与钢木组合拱架
1)工字梁钢拱架:中间木支架的钢木组合拱架和无中间木支架的活用钢拱架。构造简单,拼装方便,且可以重复使用。适用于施工期间需保持通航、墩台较高、河水较深或地质条件较差的桥孔,如图14-2所示。
图14-2梁式钢拱架

2)钢桁架拱桥:常备拼装式桁架型拱架、装配式公路钢桁架节段拼装式拱架、万能杆件拼装式拱架、装配式公路钢桁架或万能杆件桁架与木拱盔组合的钢木组合拱架。
3、拱圈模板
(1)板拱模板
(2)肋拱拱肋模板
二、拱桥的有支架施工
1、现浇混凝土拱桥
(1)、施工工序:
第一阶段:浇注拱圈(或拱肋)及拱上立柱的底座;
第二阶段:浇注拱上立柱、连接系及横梁等;
第三阶段:浇注桥面系。
(2)、拱圈或拱肋的浇注
1)浇注流程:
满堂式拱架浇注流程:支架设计→基础处理→拼设支架→安装模板→安装钢筋→浇注混凝土→养护→拆模→拆除支架
拱式拱桥浇注流程:钢结构拱架设计→拼设拱架→安装模板→安装钢筋→浇注混凝土→养护→拆模→拆除支架
2)连续浇注
跨径小于16m的拱圈(或拱肋)混凝土,应按拱圈全宽度、自两端拱脚向拱顶对称地连续浇注,并在拱脚处混凝土初凝前全部完成。
3)分段浇注
大跨径拱桥的拱圈(或拱肋)(跨径≥16m),为避免拱架变形而产生裂缝以及减少混凝土的收缩应力,应采用分段浇注的施工方法,如图14-3所示。

4)箱形截面拱圈(或拱肋)的浇注
大跨径拱桥一般采用箱形截面的拱圈(或拱肋),为减轻拱架负担,一般采用分环、分段的浇注方法。
(3)、卸拱架及注意事项
拱架拆除必须在拱圈砌筑完成后20~30d左右,待砂浆砌筑强度达到设计强度的75%后方可拆除。
2、石(混凝土砌块)拱桥拱圈砌筑
(1)、砌筑材料
图14-3拱圈分段浇注的施工程序
1)拱圈及拱上建筑可按设计要求采用粗料石、块石、片石、粘土砖或混凝土预制砌块。
2)拱圈砌缝可用砂浆或小石子混凝土砌筑、填塞。
(2)、拱圈基本砌筑方法
1)粗料石拱圈
2)块石拱圈
3)浆砌片石拱圈
(3)、砌筑顺序
1)、拱圈按顺序对称连续砌筑
适用于:跨径13m以下、满布式拱架;
做法:全宽、全厚、两拱脚同时、按顺序、对称均衡地向拱顶砌筑,在拱顶合龙;
注意事项:拱顶合龙时,拱脚处砌缝砂浆尚未凝结。10m以下的拱圈,采用拱式拱架时,应在拱顶及拱跨1/4处预压。
2)、拱圈分段、分环、分阶段砌筑

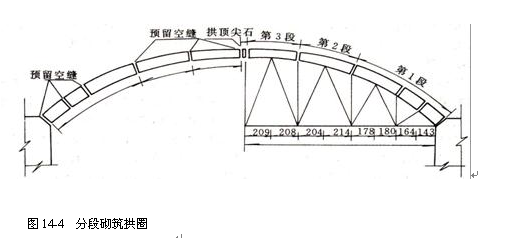

分段砌筑:25m以下一般半跨分三段;25m以上增加分段数,每段≯8m;拱圈较厚,拱石超过 3 层时,可分环分段砌筑,分环合拢,如图14-4所示。
分环分段砌筑
跨径较大的石拱桥(或混凝土预制砌块拱桥),当拱圈厚度较大、由三层以上
拱石组成时,可将全部拱圈厚度分成几环砌筑,每一环可分成若干段对称、均衡地砌筑,砌一环合龙一环。
C)分阶段砌筑
砌筑拱圈时,为争取时间和使拱架荷载均匀对称、拱架变形正常,有时在砌筑完一段或一环拱圈后的养护期间,砌筑工作不间歇,而是根据拱架荷载平衡的需要,紧接着将下一拱段或下一环层砌筑部分。

3)拱圈合拢
a)、拱顶石合龙:在拱顶预留一龙口,各段完成后安砌拱顶石,完成拱圈合龙;分段较多、分环砌筑的,为使拱架受力对称、均匀,可在拱圈两半跨的1/4处或在几处同时完成拱圈合龙;为防止过大的温度附加应力,合龙应按设计规定的温度和时间进行。如无规定则宜在接近当地年平均温度时进行。
b)、刹尖封拱:小跨径拱圈,可采用刹尖封顶完成拱圈合龙。
做法:在砌筑拱顶石前,先在拱顶缺口中打人若干组木楔,使拱圈挤紧、拱起,然后嵌人拱顶石合龙。
C)、预施压力封顶:用千斤顶施加压力来调整拱圈应力,然后进行拱圈合龙;应严格按照设计规定进行;如设计文件中无此要求时,不得采用。
3、砌体养护
三、拱上建筑浇注
为避免主拱产生过大的不均匀变形,应由拱脚向拱顶对称、均衡地砌筑;实腹式拱上建筑一般在卸架前进行;砌筑实腹拱上建筑时,应将分成几部分进行,由拱脚向拱顶对称地、作台阶式砌筑;拱腹填料可随侧墙砌筑顺序及进度进行填筑;填料数量较大时,宜在侧墙砌完后再分部进行填筑;空腹式拱,一般在卸架前施工腹拱墩,卸架后施工其它部分拱上建筑,如图14-5所示。

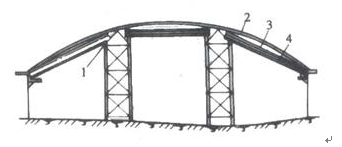

图14-5拱上建筑浇顺序注

1、伸缩缝及变形缝的施工:伸缩缝缝宽1.5~50px,要求笔直,两侧对应贯通。
2、拱上防水设施
(1)拱圈混凝土自防水
(2)拱背防水层
3、拱圈排水处理
4、拱背填充
